DIARIO DE OBRA

Progreso de obra
Porcentaje ejecutado 81%

18 de Febrero de 2026

Buenas tardes,

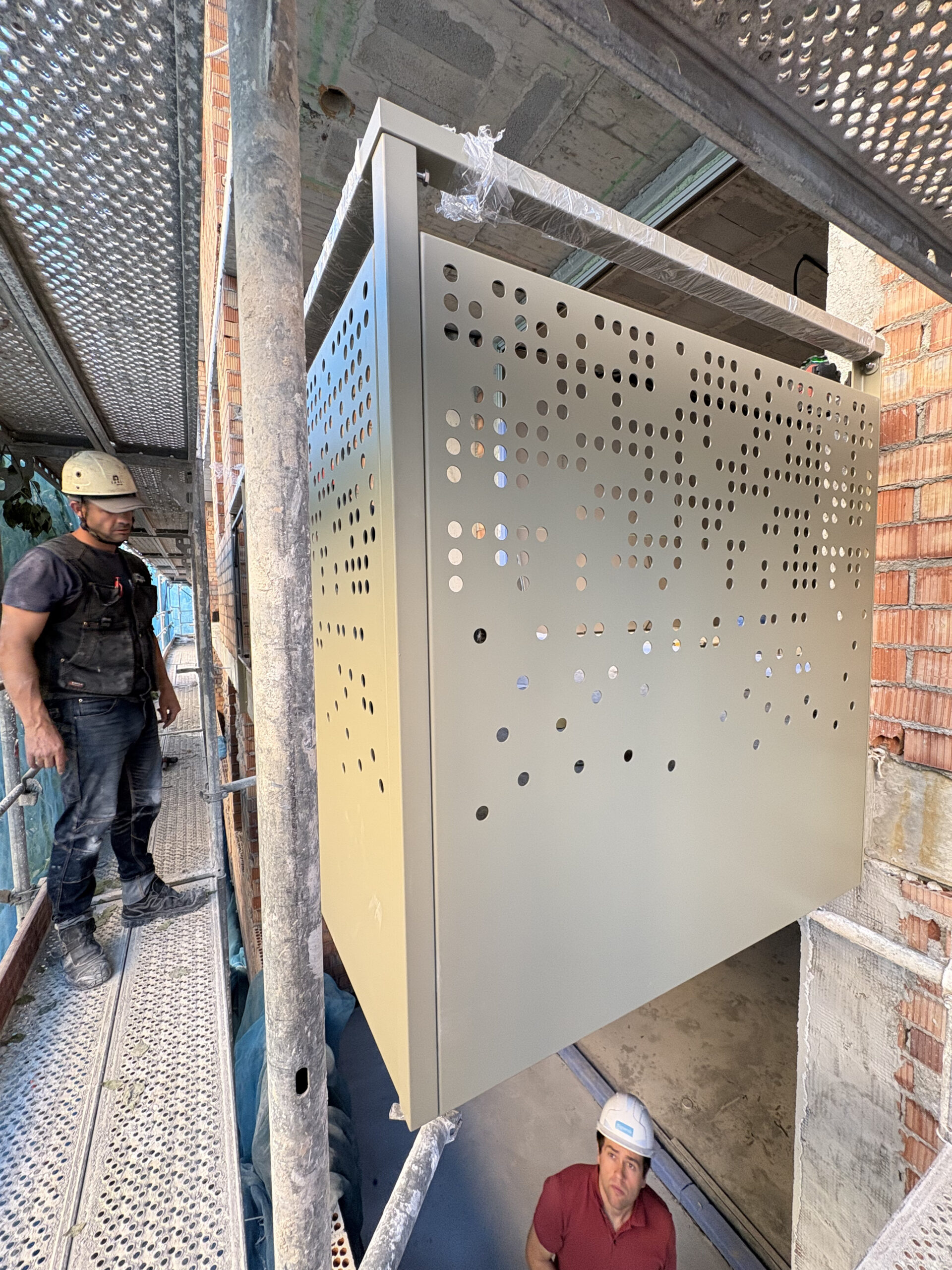

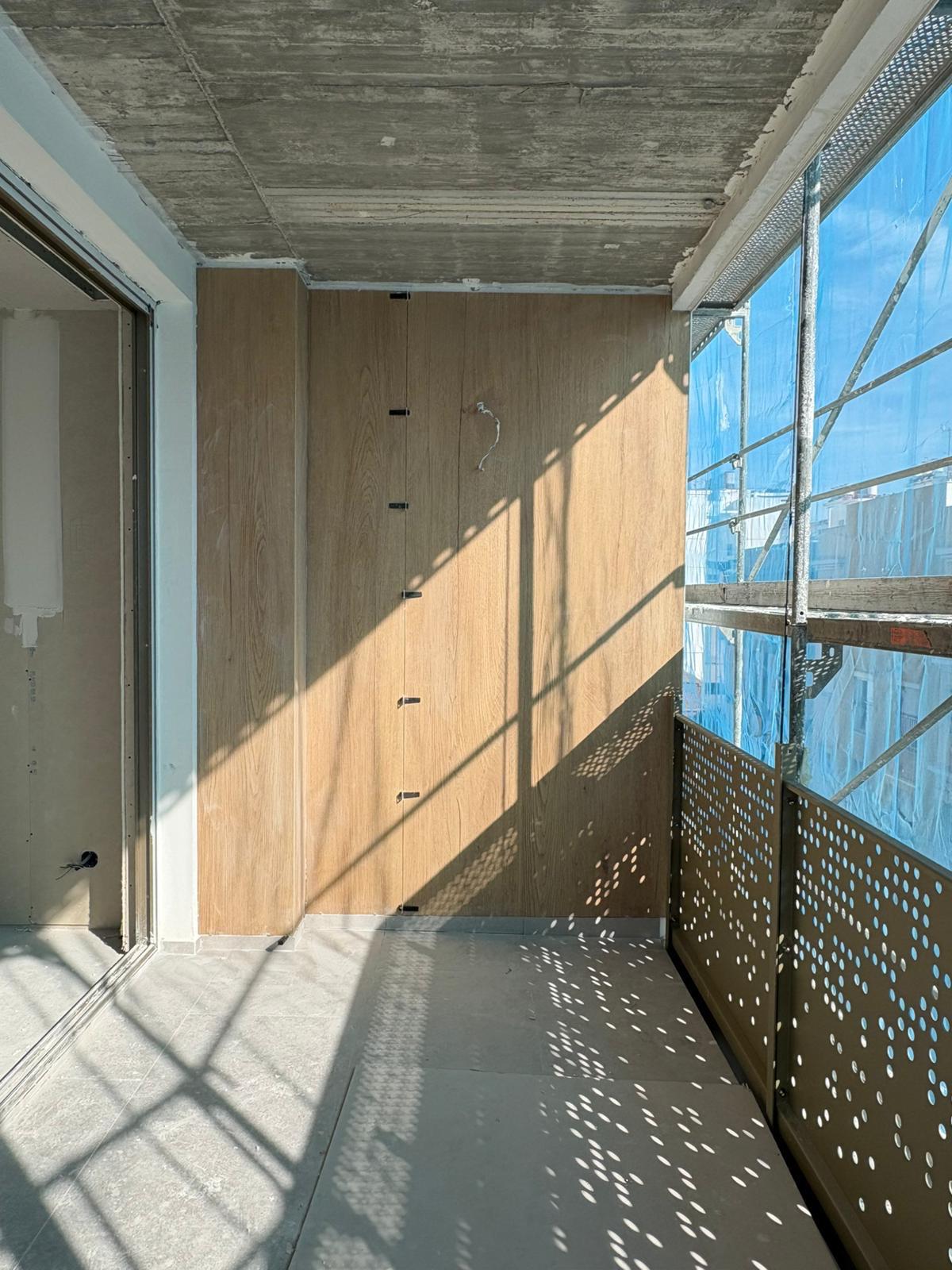

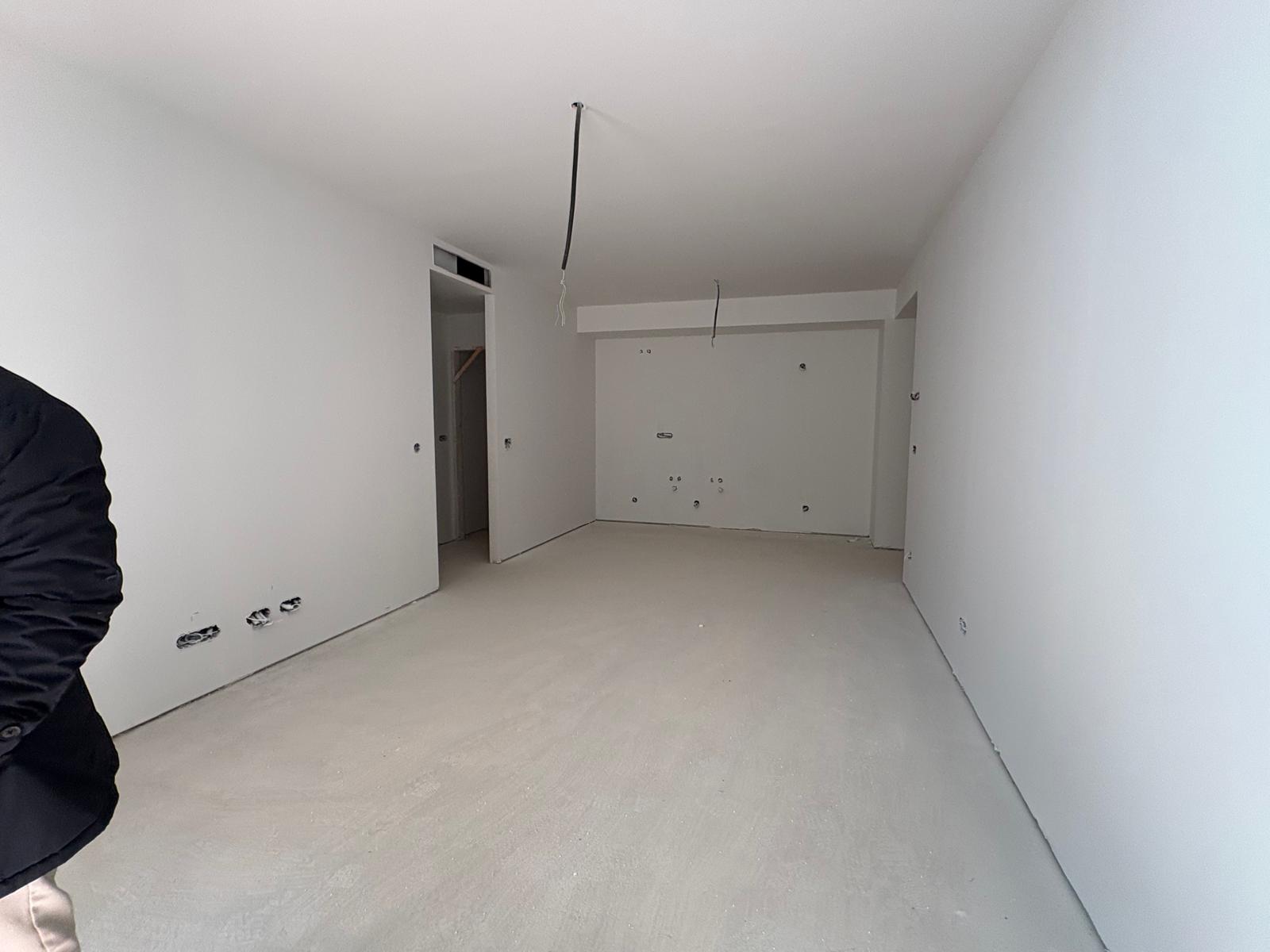

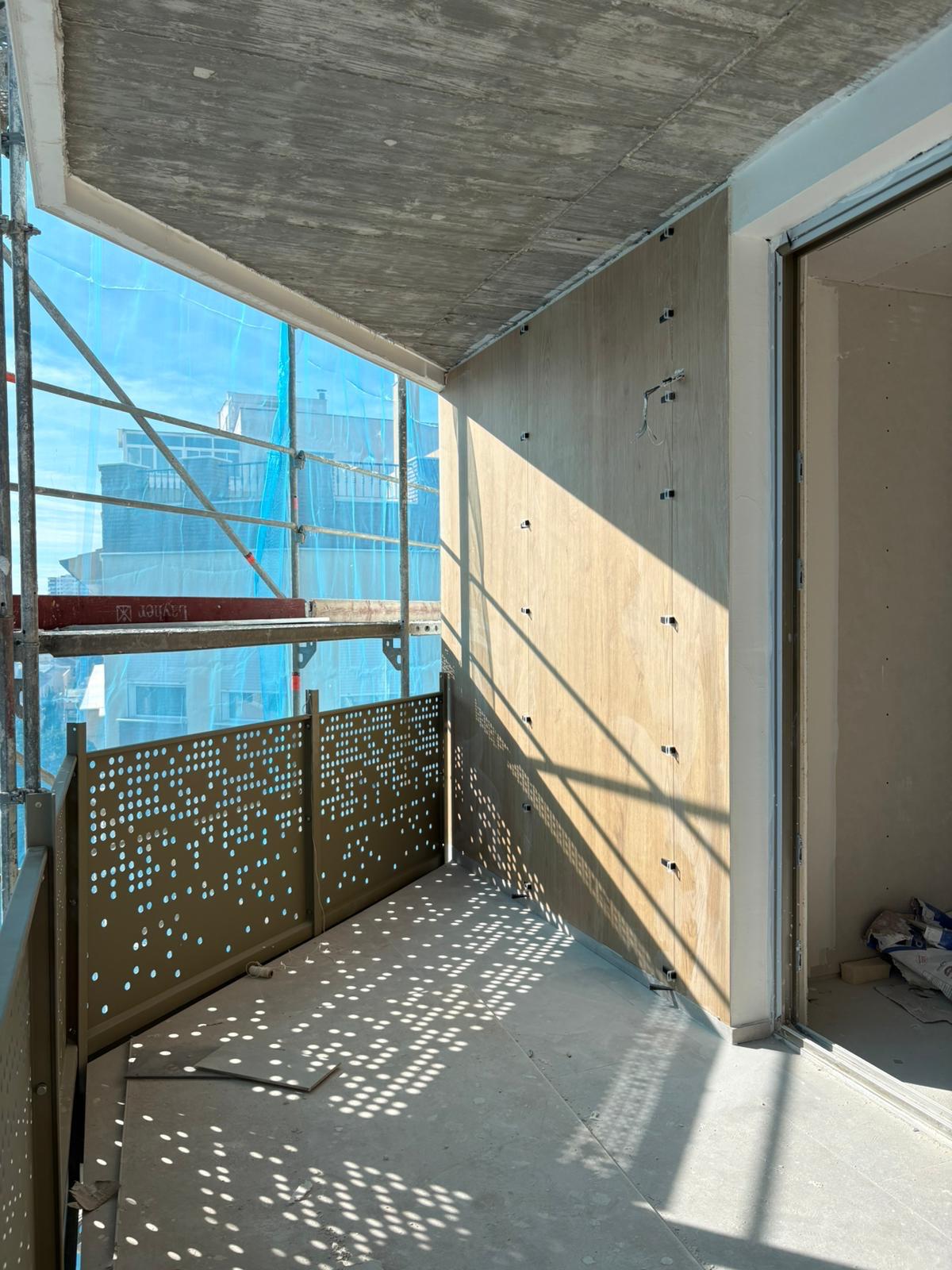

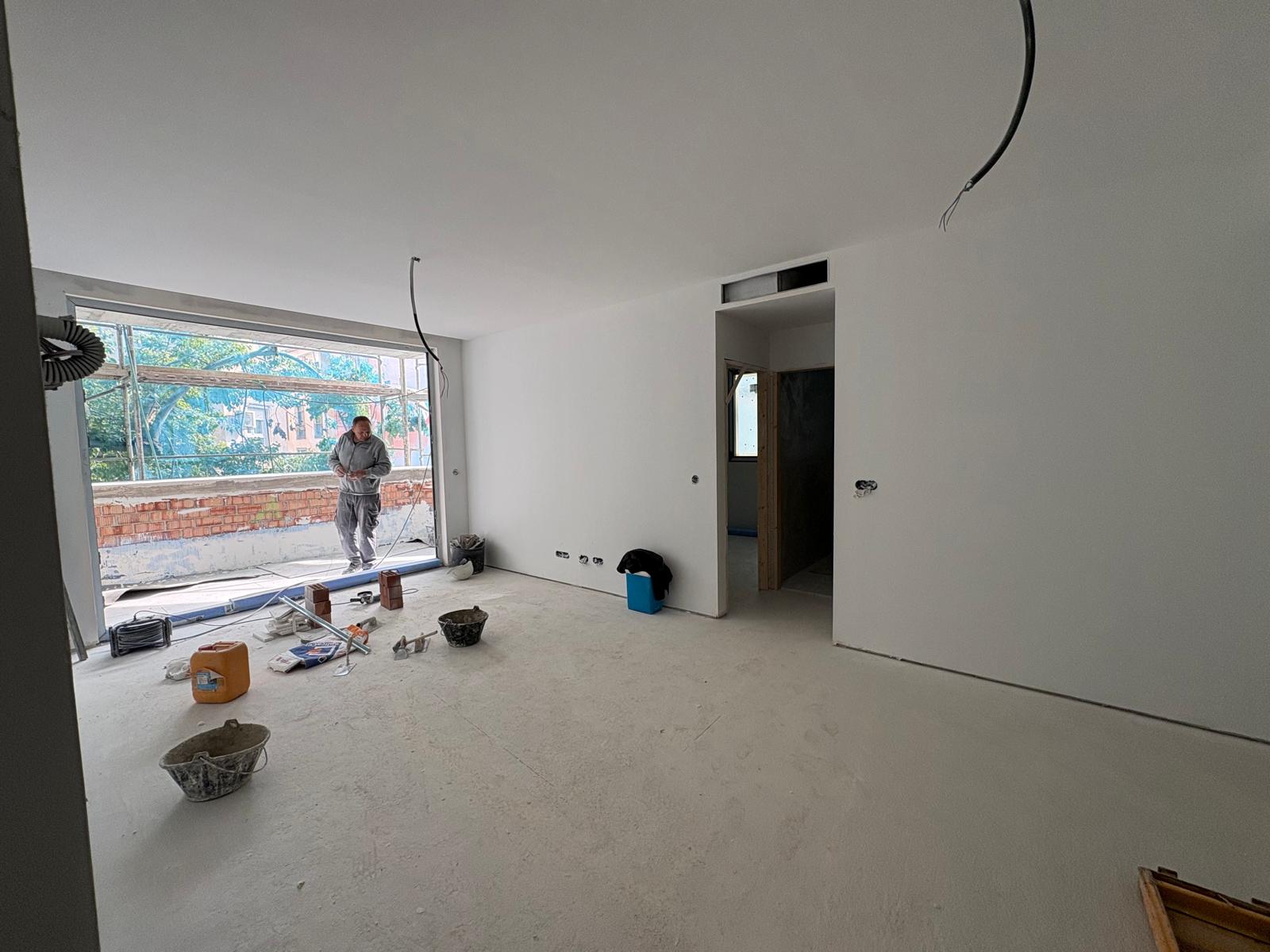

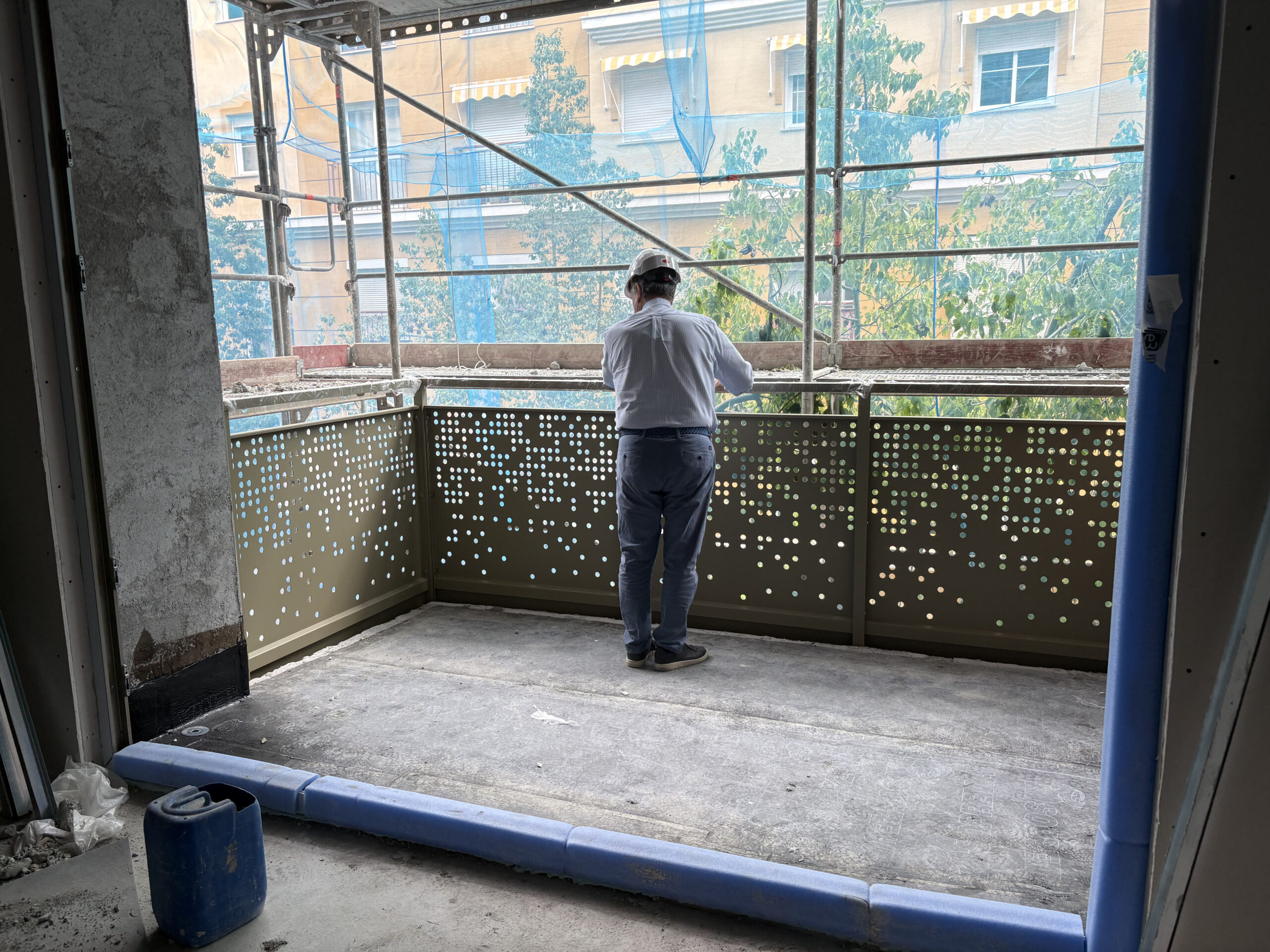

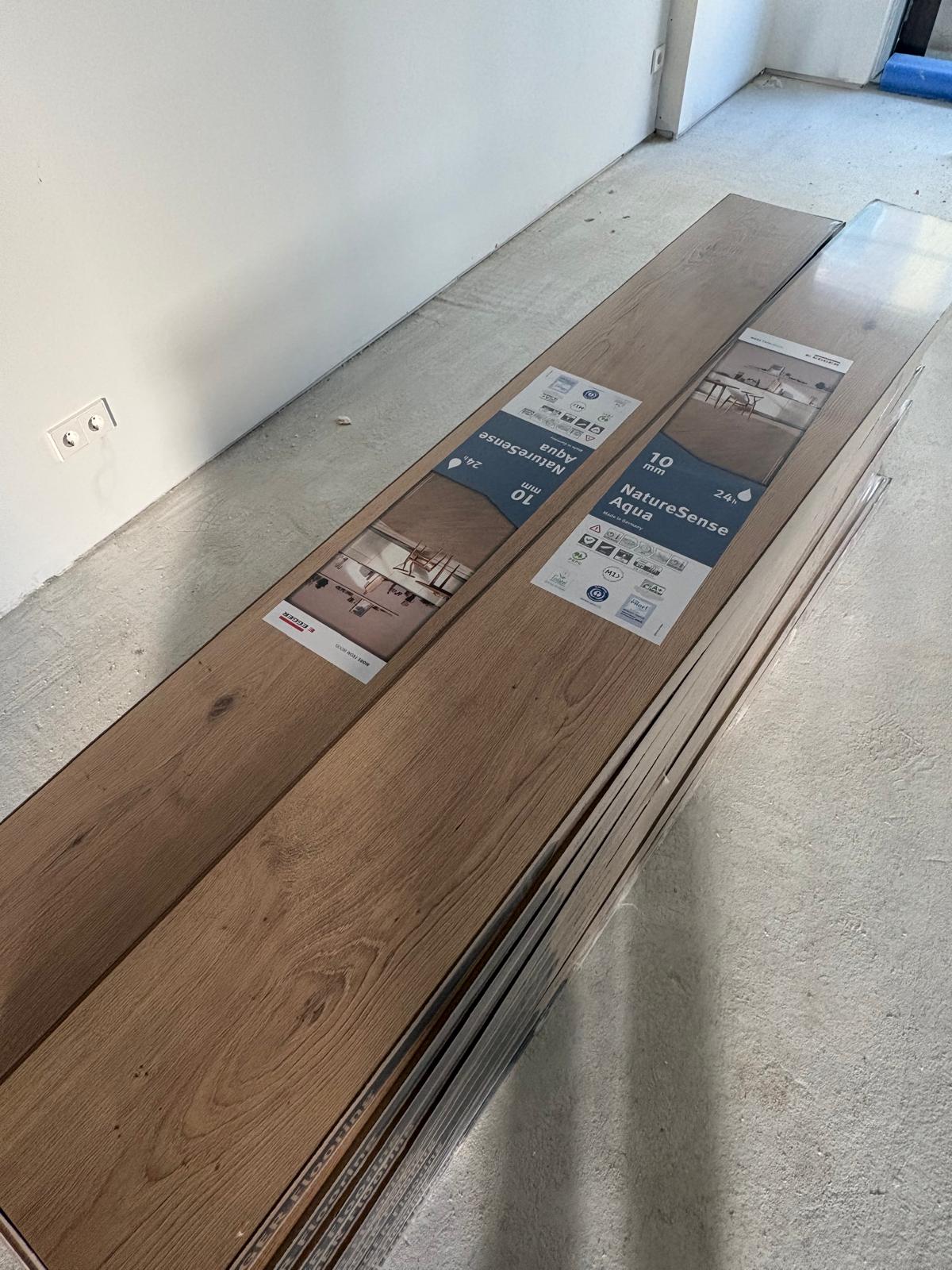

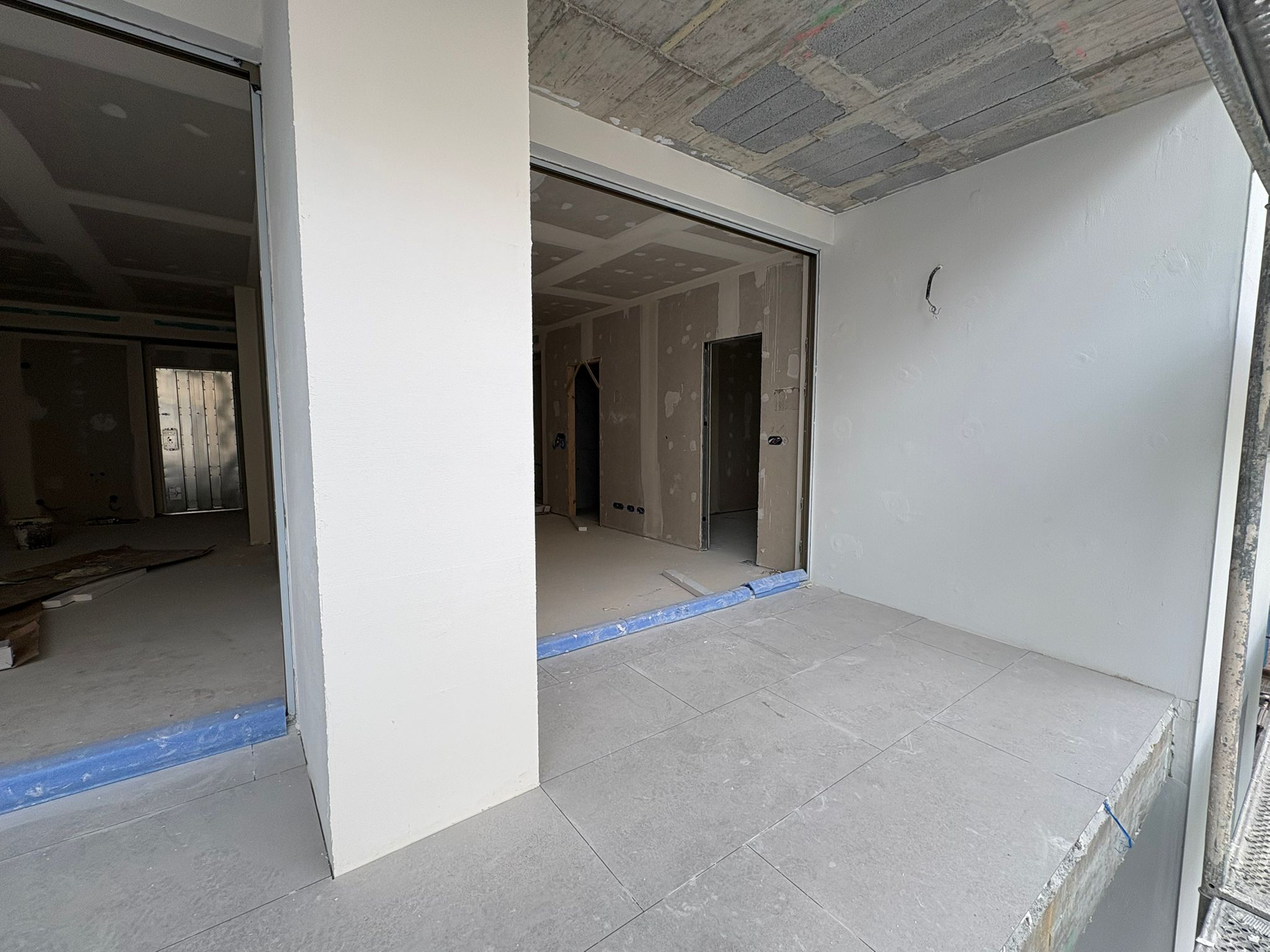

Este mes está siendo especialmente intenso y ya comienzan a apreciarse importantes avances en los trabajos de acabados. Se están instalando las barandillas de chapa y los aplacados decorativos en las terrazas. Asimismo, hoy se inicia la colocación de los armarios y de la tarima de suelo. Los sanitarios ya han sido distribuidos en las distintas viviendas para comenzar en breve su instalación definitiva.

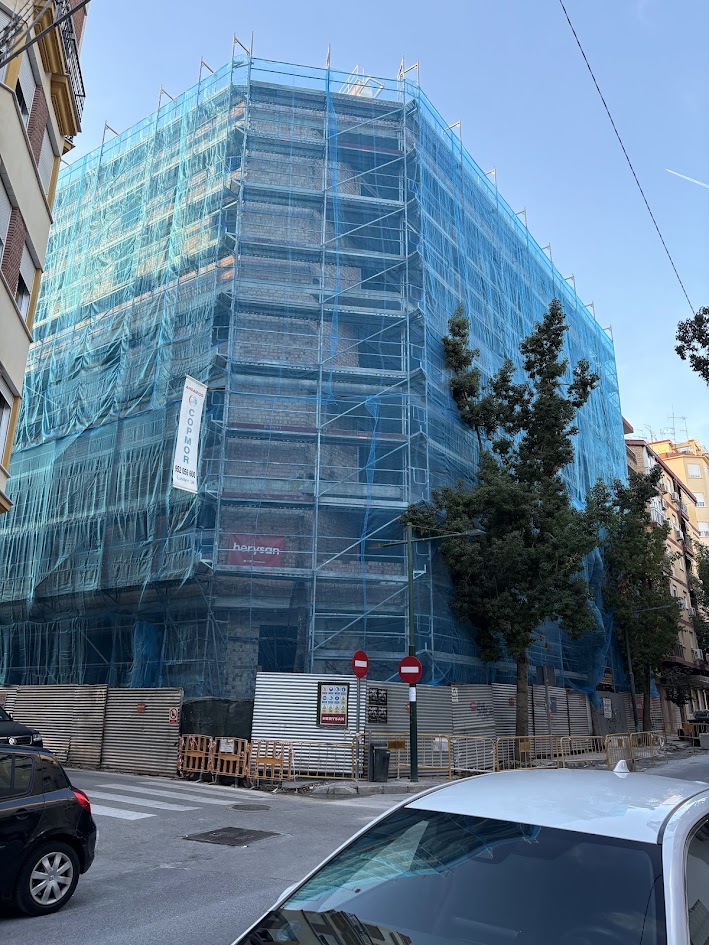

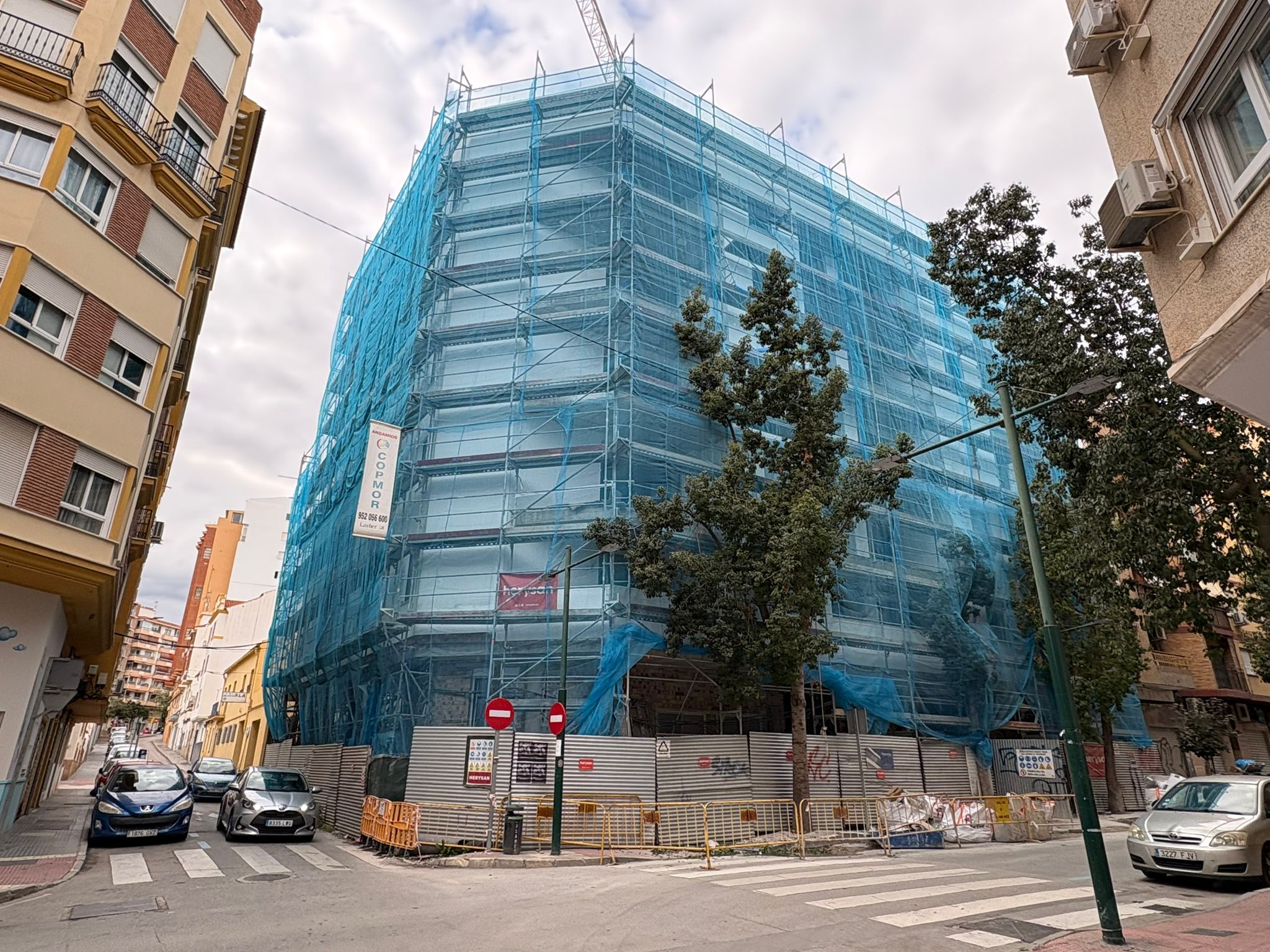

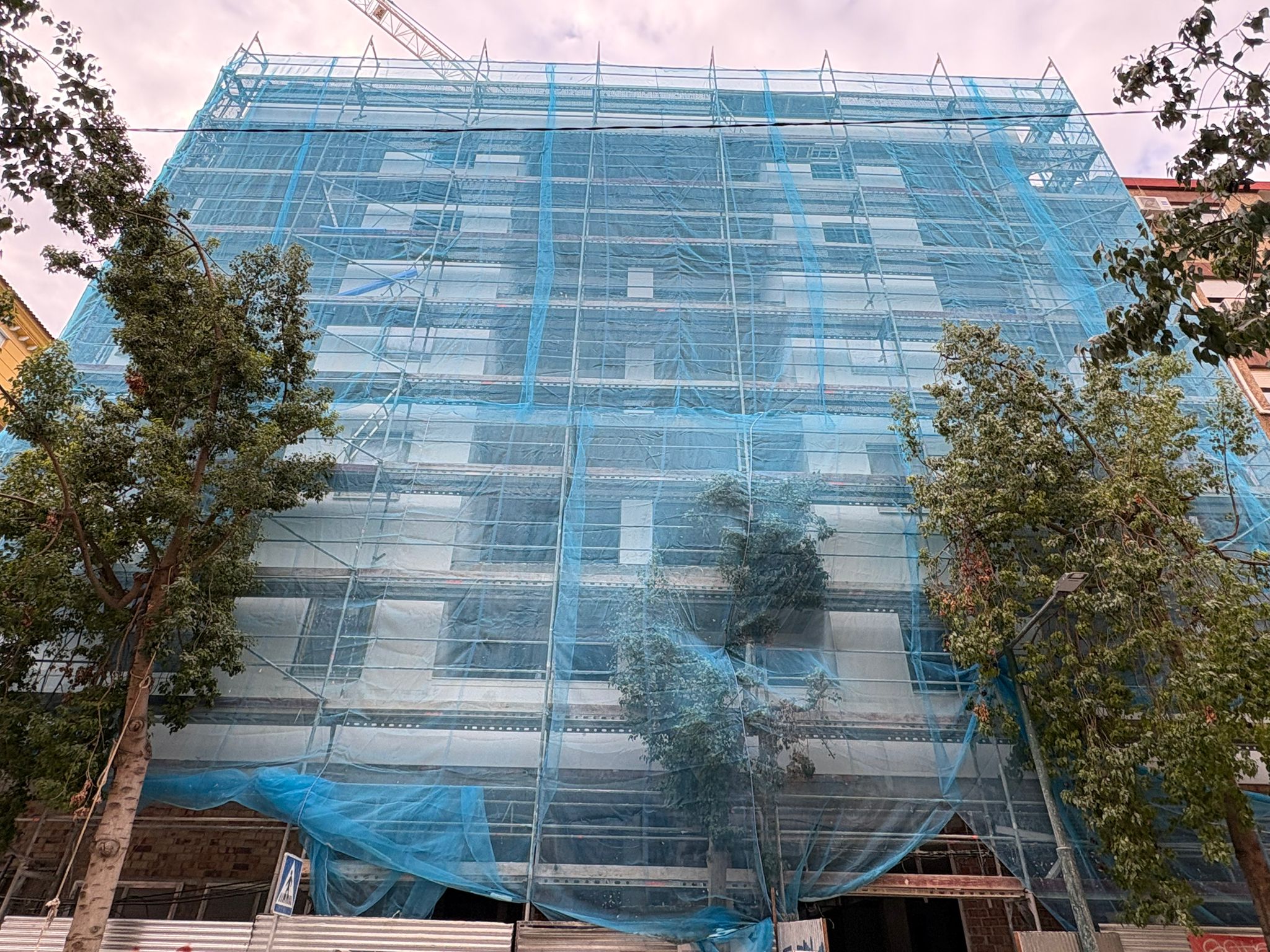

Por otro lado, la próxima semana se procederá al desmontaje del andamio de fachada, lo que permitirá, por fin, disponer de una visión limpia del edificio desde el exterior.

La previsión es también retirar la grúa de obra en un plazo aproximado de dos semanas. Por este motivo, se está adelantando el suministro y reparto de todo el material que requiere su uso, para posteriormente poder ejecutar los trabajos en el patio y cerrar el hueco que actualmente ocupa la grúa.

Durante estos días estamos muy encima de la obra, ya que se están produciendo numerosos avances y los cambios son visibles prácticamente a diario.

15 de Enero de 2026

Buenas tardes.

Retomamos la comunicación después de las fiestas para informar de las últimas novedades en la obra de la promoción de calle Sevilla.

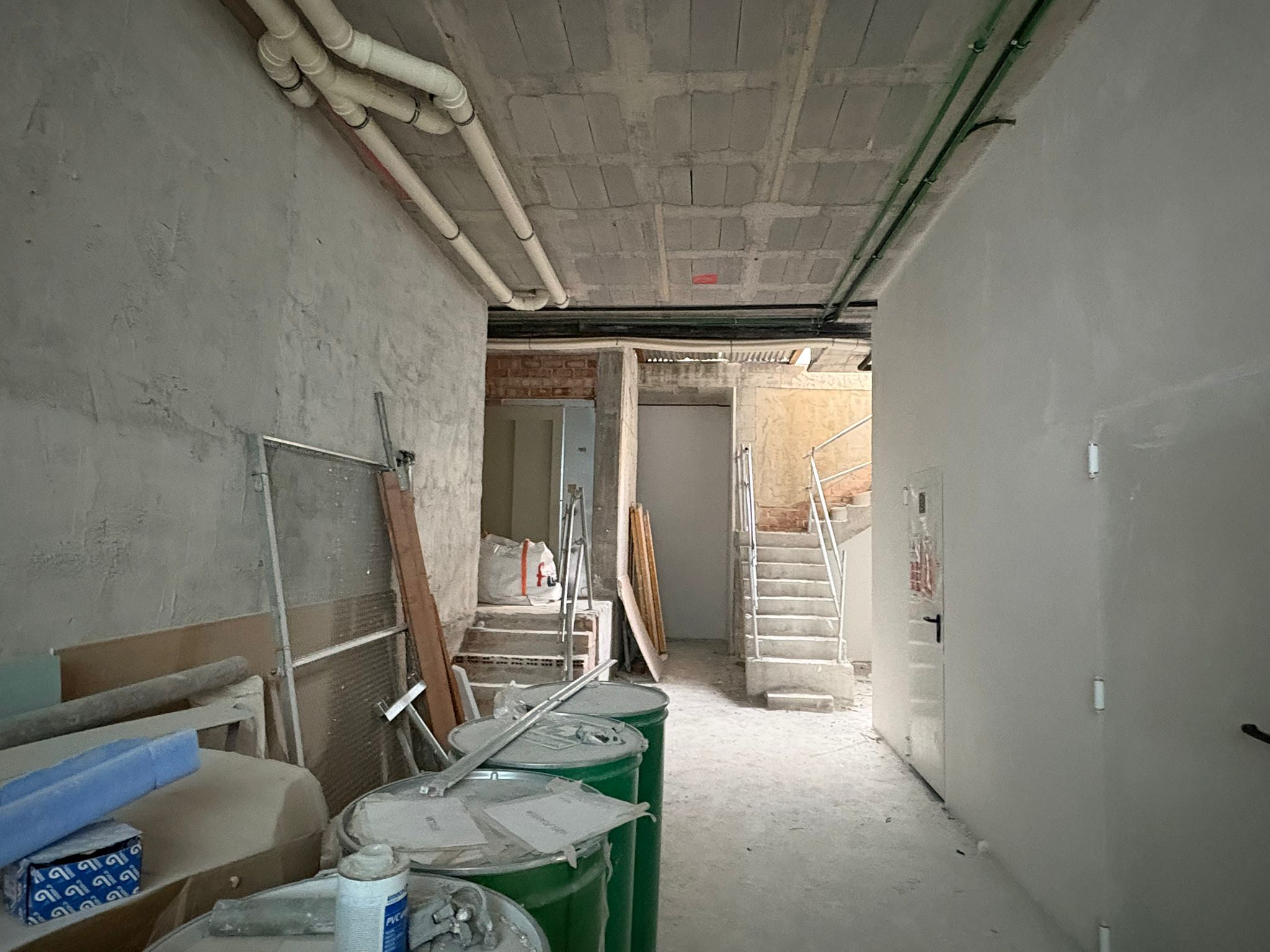

En estos momentos se están culminando diversos trabajos en el interior de las viviendas, entre los que destacan las instalaciones de electricidad, la ejecución de falsos techos, la colocación del aislamiento exterior mediante sistema SATE y la instalación de las puertas de entrada a las viviendas. Todas las ventanas están colocadas, a falta de las hojas, por protección.

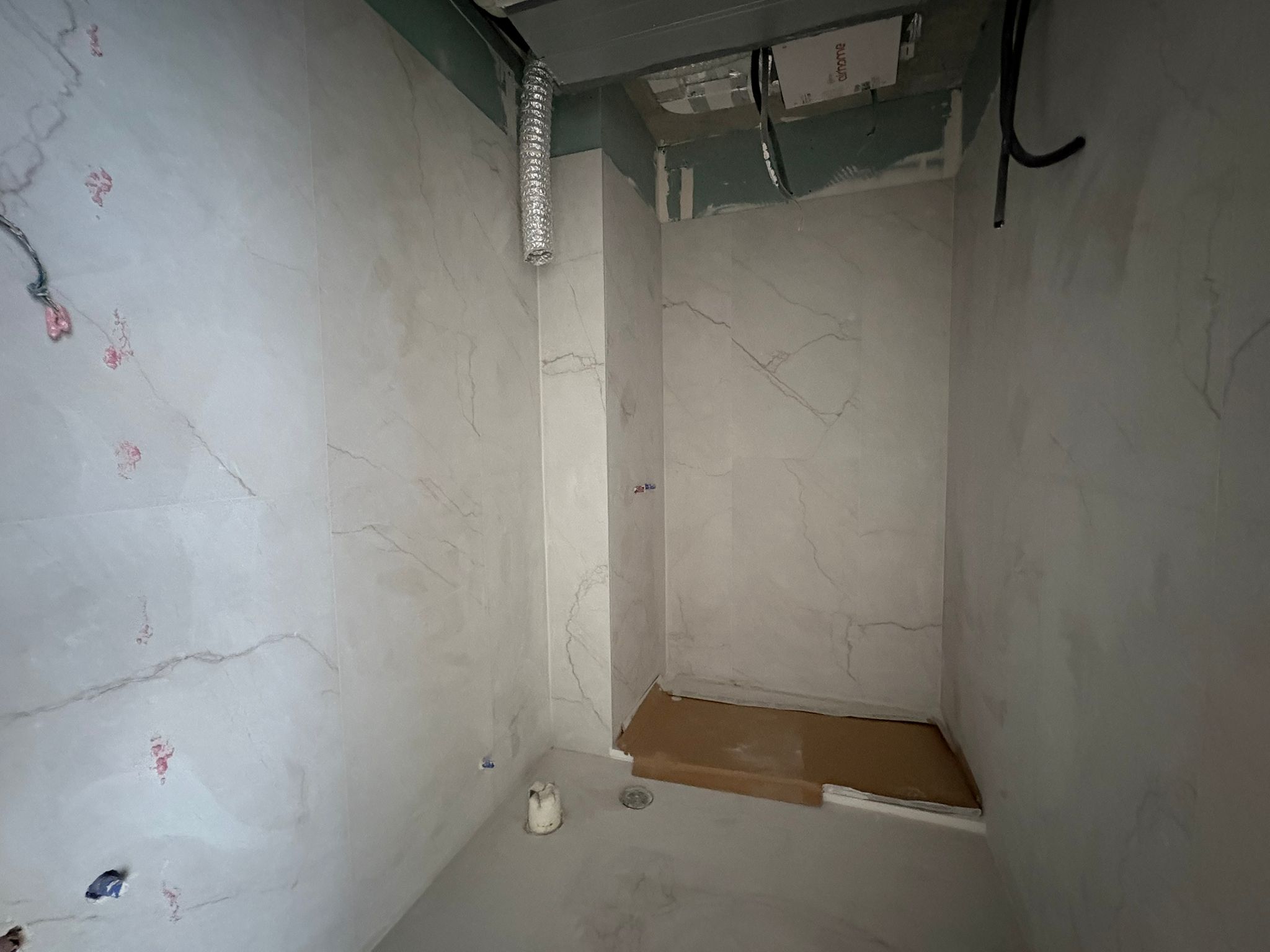

Asimismo, continúan los trabajos de alicatado y solado en los cuartos de baño.
Durante el mes de febrero está previsto el inicio de los trabajos finales de fachada, así como la decoración de terrazas y la colocación de las barandillas metálicas, y la retirada de los andamios.
Paralelamente, se sigue avanzando en los trabajos interiores y en las próximas semanas se dará comienzo al solado de la tarima de las viviendas, junto con otros remates y acabados.
Seguiremos informando de la evolución de los trabajos.

5 de Noviembre de 2025

Buenas tardes!

Continuamos con el desarrollo de los trabajos y queremos compartir los últimos progresos.
Se ha iniciado recientemente la colocación del aislamiento exterior, mediante planchas de EPS en fachada.
También se ha ejecutado una muestra de la barandilla exterior, con un diseño láser personalizado y acabado lacado al horno. El resultado ha sido excelente, por lo que se ha autorizado la fabricación del resto.

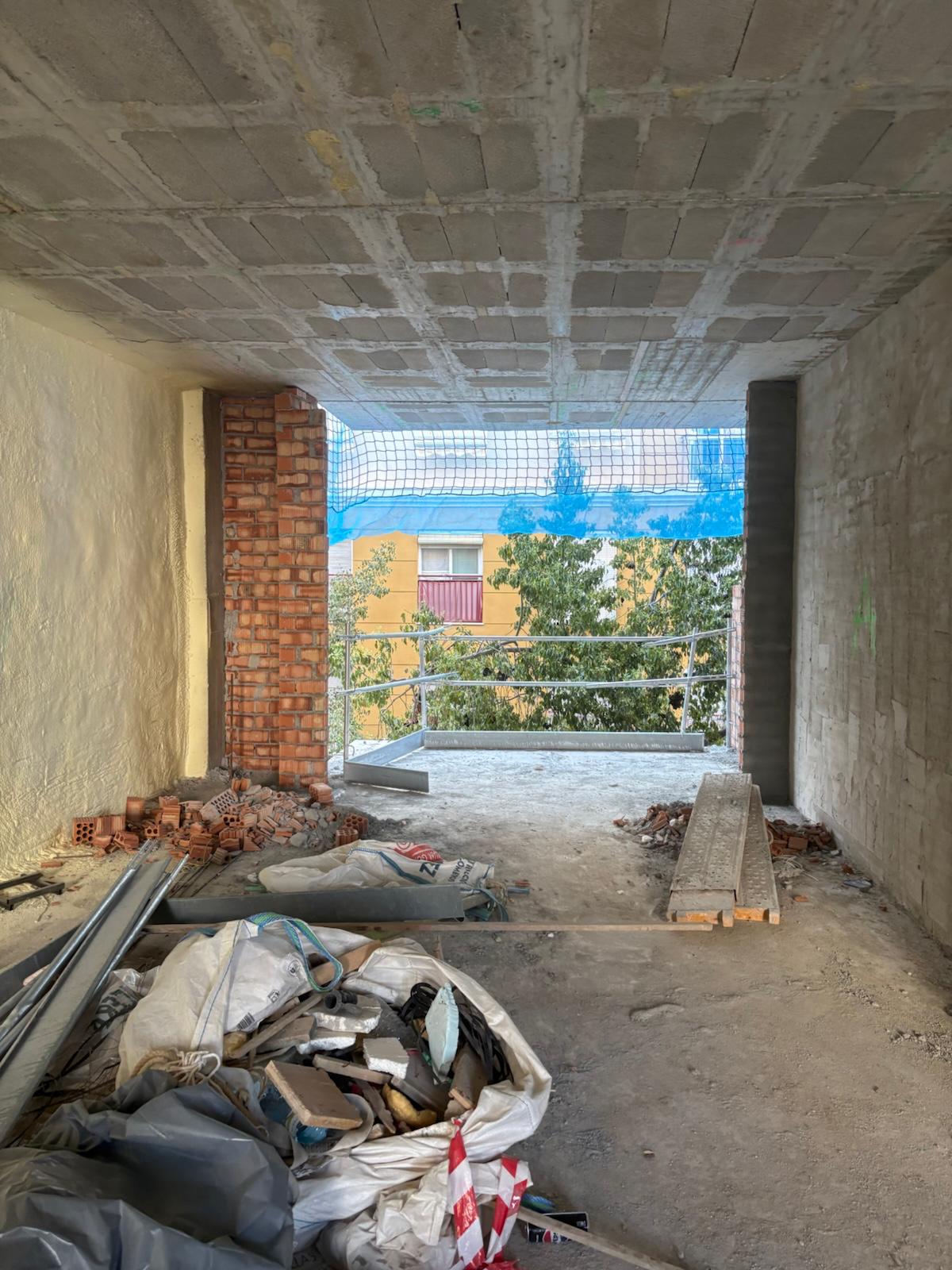

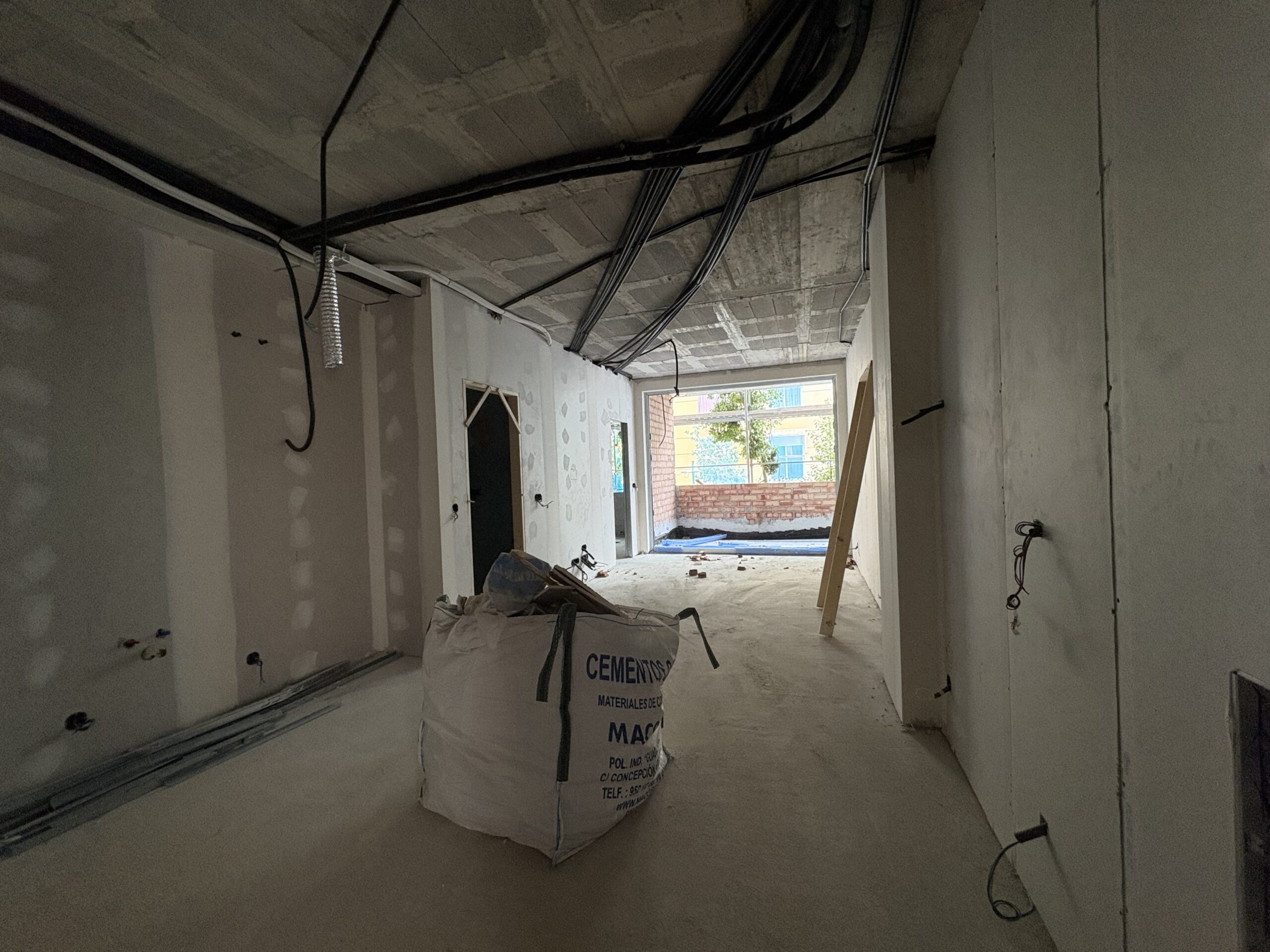

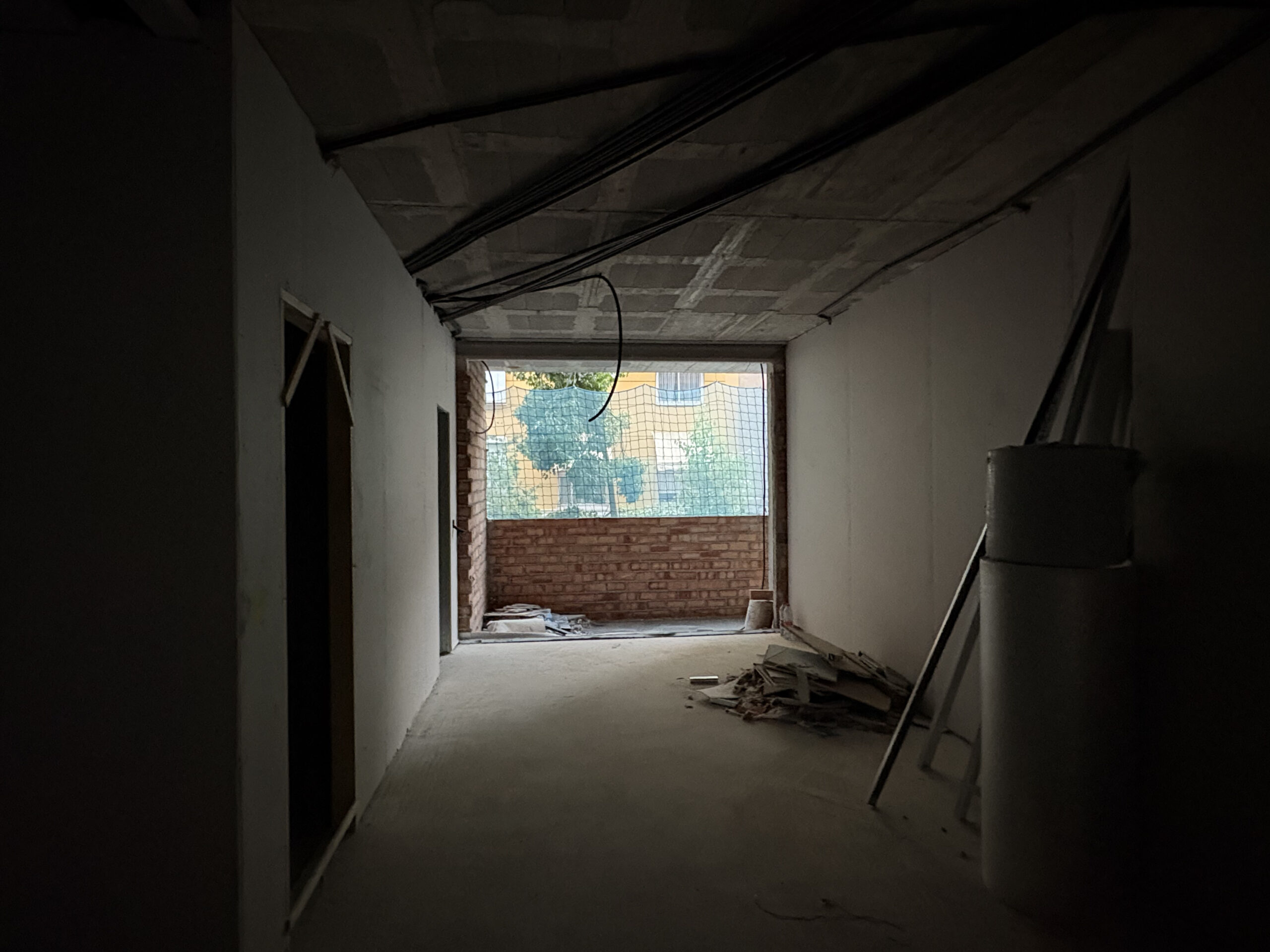

En el interior de las viviendas se están cerrando los tabiques tras finalizar la fase de instalaciones.
En la zona de portal y garaje se está proyectando el yeso de acabado, y está previsto comenzar la próxima semana con el alicatado de los cuartos de baño.

18 de Septiembre de 2025

Vuelta al cole!

Tras un verano largo, volvemos a pisar el acelerador.

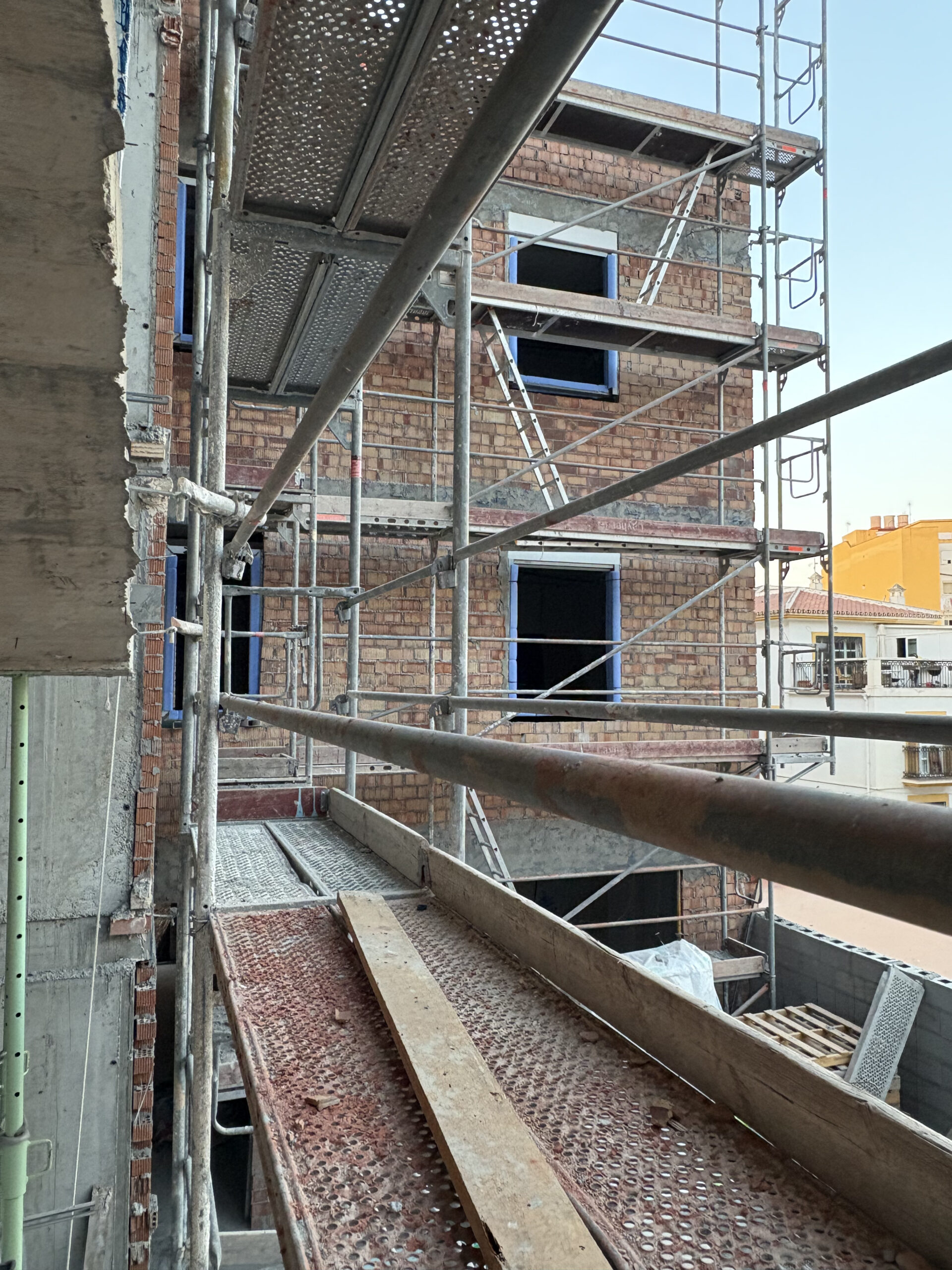

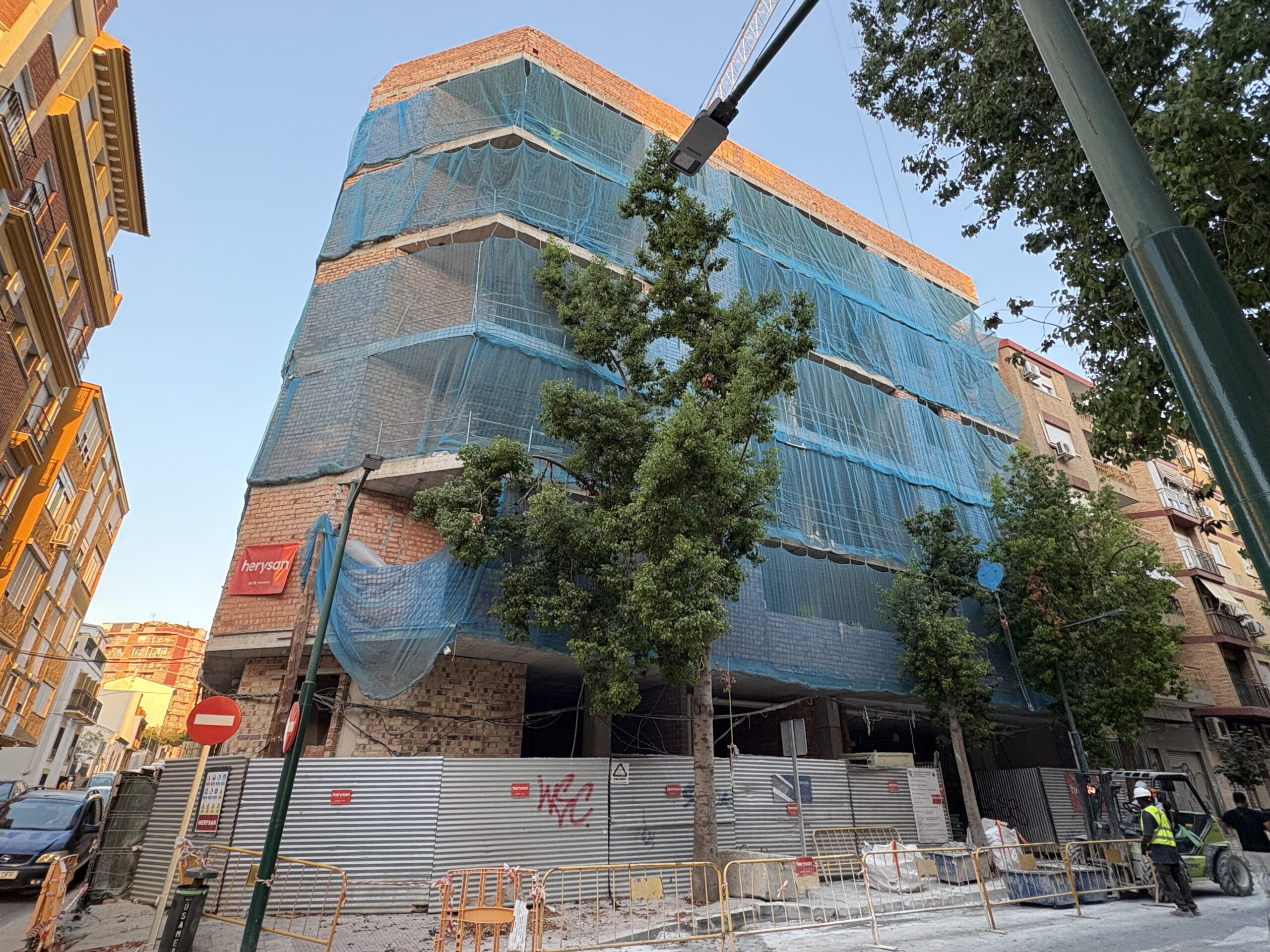

Las tabiquerías ya están prácticamente cerradas, con las instalaciones embutidas y el terreno preparado para los siguientes trabajos, como el solado de baños.En la fachada trasera se han colocado los andamios para iniciar los trabajos de acabado, mientras que en el interior ya avanza a buen ritmo la colocación de ventanas.
Durante las próximas semanas comenzaremos con la instalación del aislamiento exterior SATE, un paso clave que nos permitirá empezar a “vestir” nuestro edificio y darle forma definitiva.

1 de Agosto de 2025

Seguimos construyendo! 🚧💪

Seguimos avanzando con varios oficios simultaneamente, incluyendo fontanería, saneamiento, electricidad…se está concluyendo el mortero autonivelante en interior de las viviendas, y haciendo las distribuciones interiores. Ya están colocándose las máquinas de aire acondicionado y ventilación….
La obra entra ahora en una fase muy dinámica con muchos trabajos diferentes en paralelo. Seguiremos informado de novedades!

🔨🏗️

10 de Junio de 2025

Avances actuales! 🚧💪

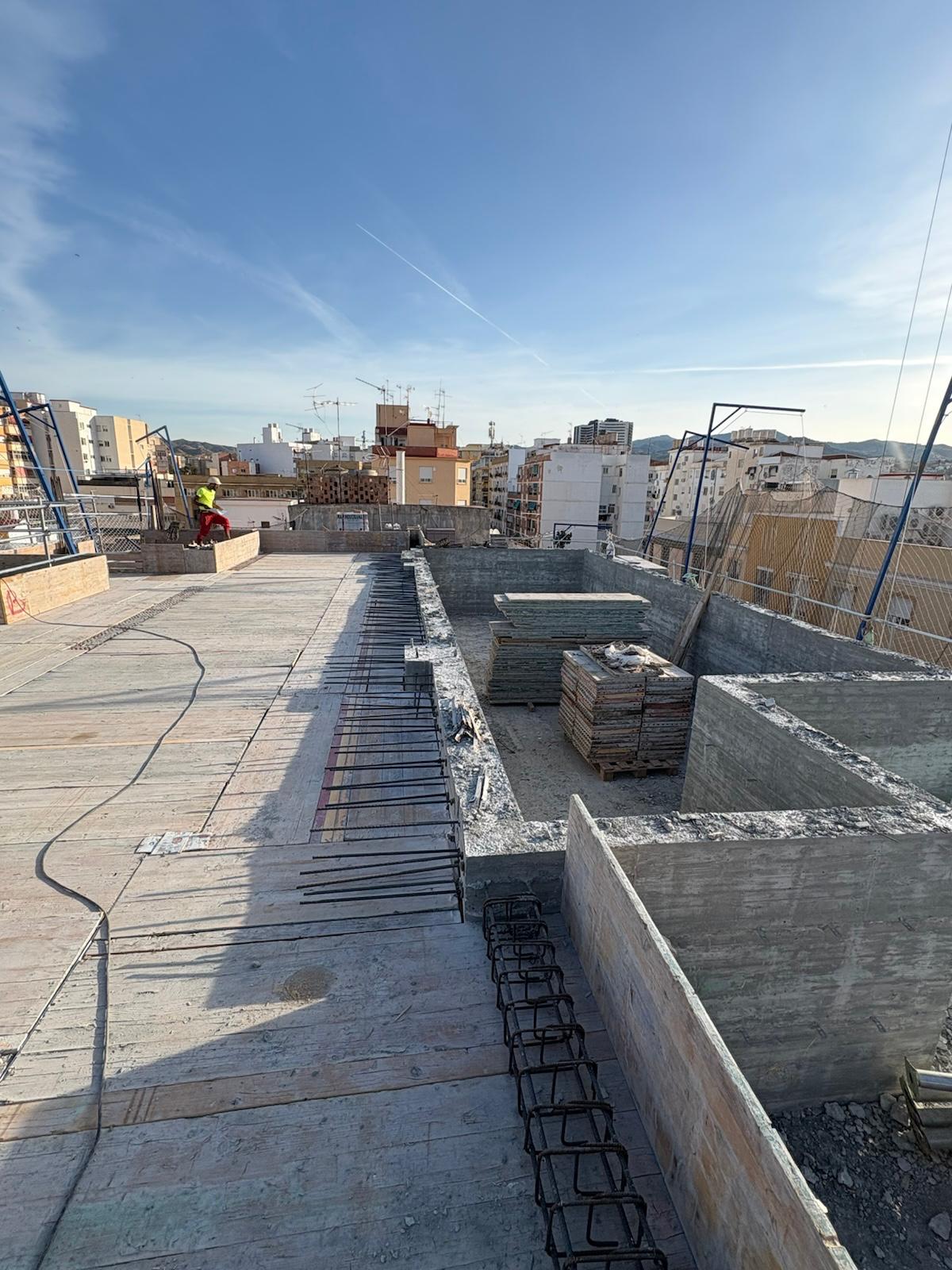

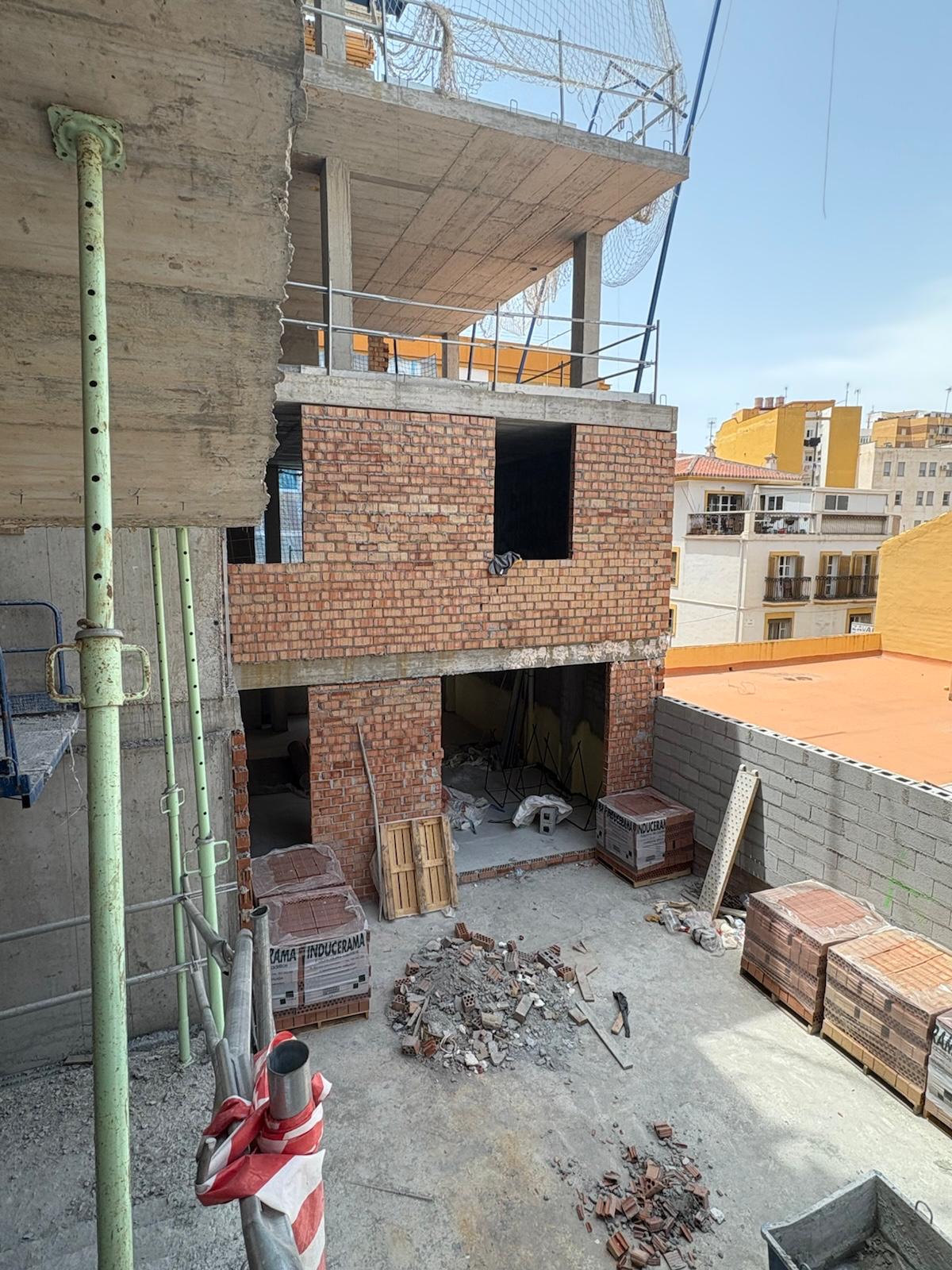

Actualmente se está completando la playa de piscina (después del hormigonado del vaso), y con ello concluyen todos los trabajos restantes de estructuras.

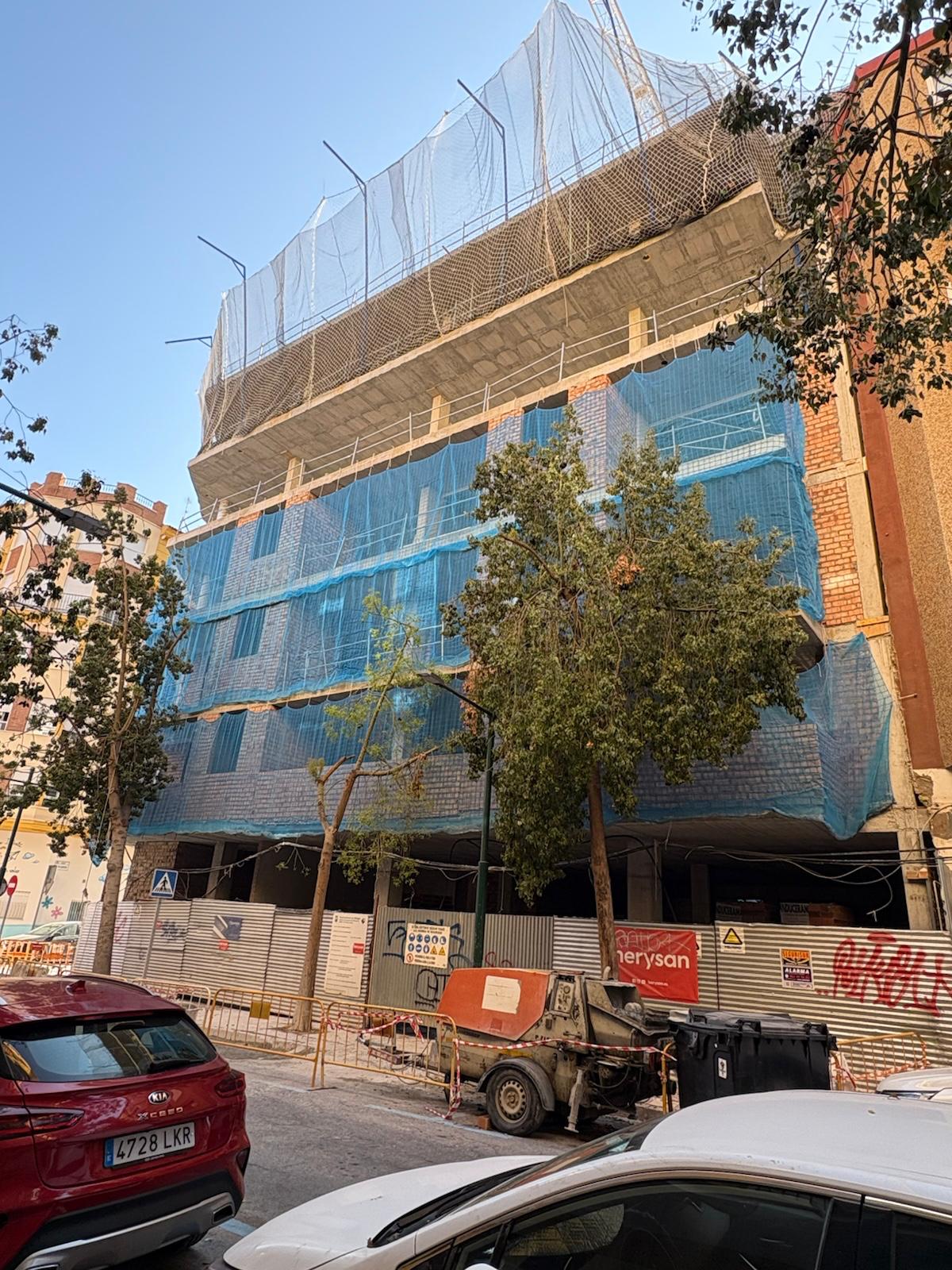

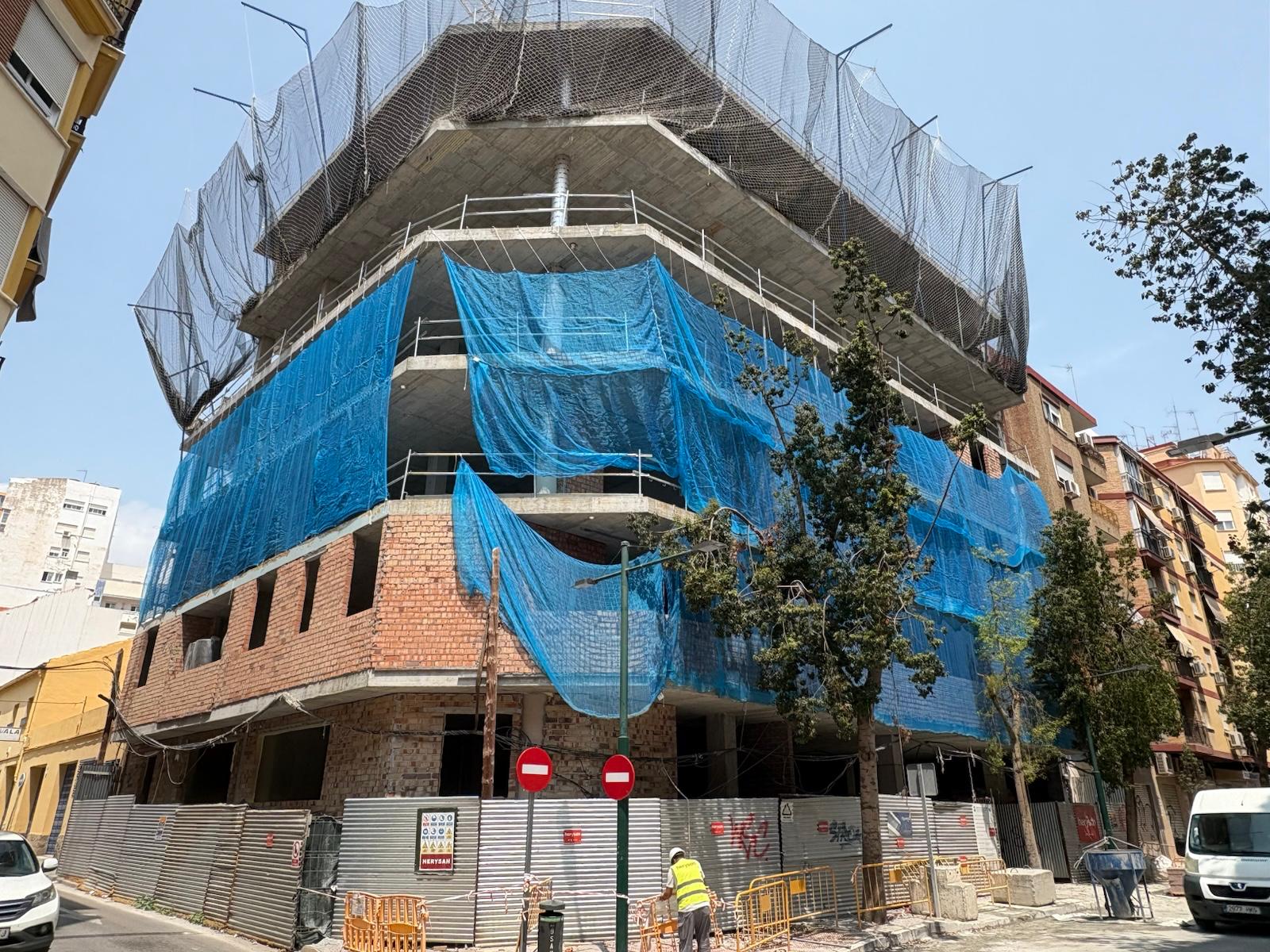

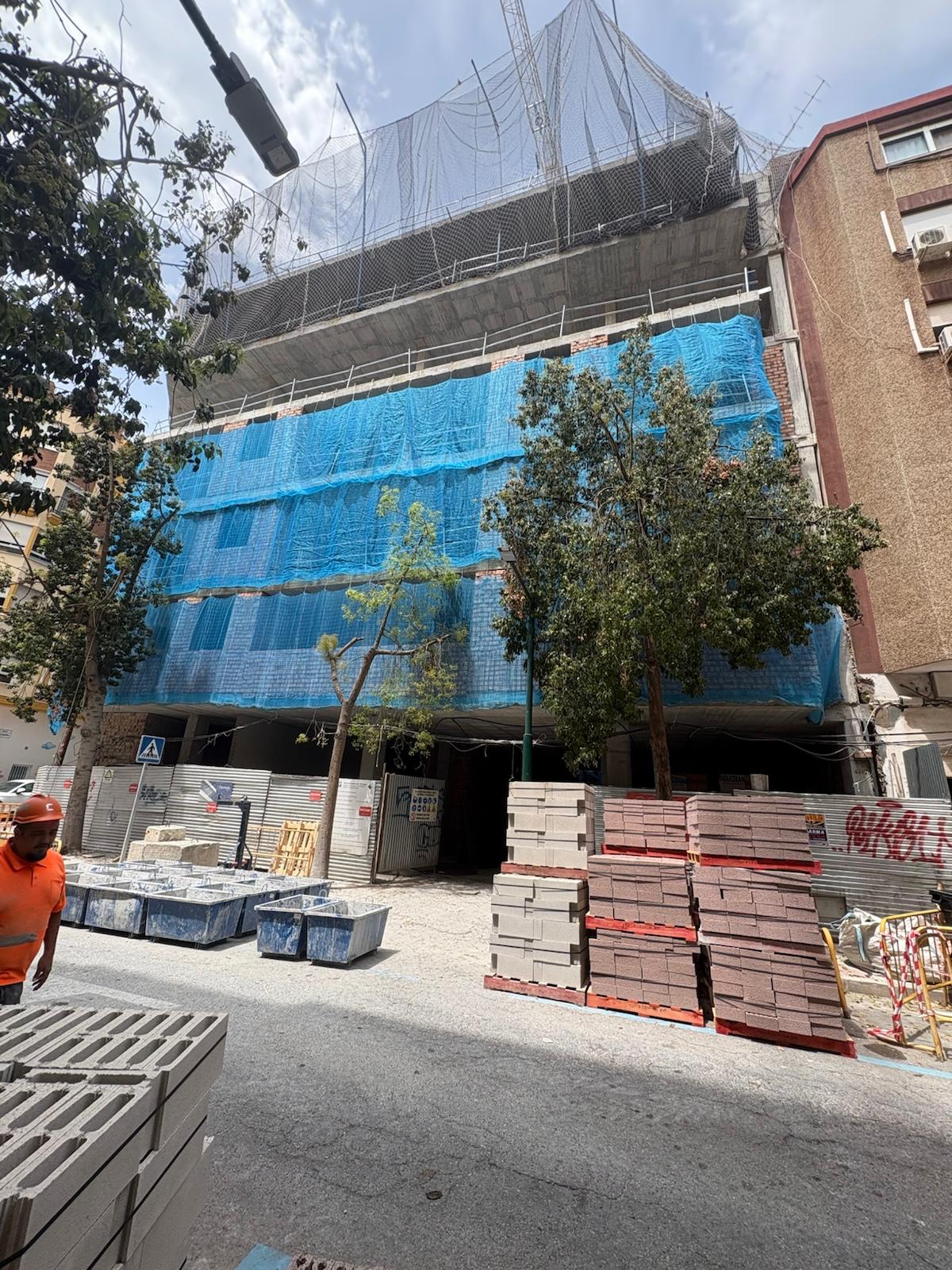

Ya van avanzados en paralelo los trabajos de albañilería en fachadas, y comienzan trabajos de aislamientos interiores. Durante el verano se colocarán las ventanas, y se empezarán los aislamientos exteriores.

Se ha dado la capa de acabado al garaje. Continuamos con trabajo diario.
🔨🏗️

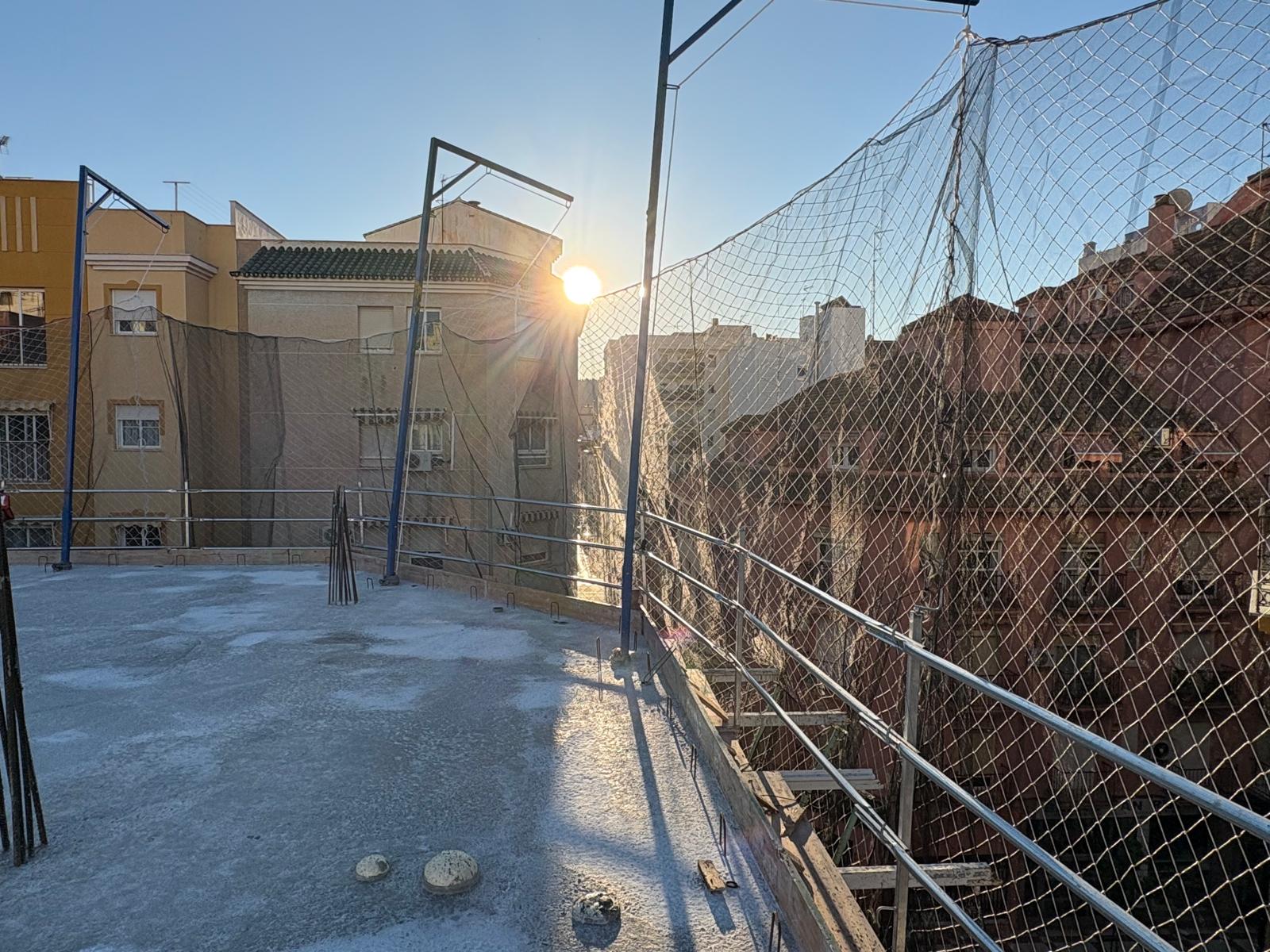

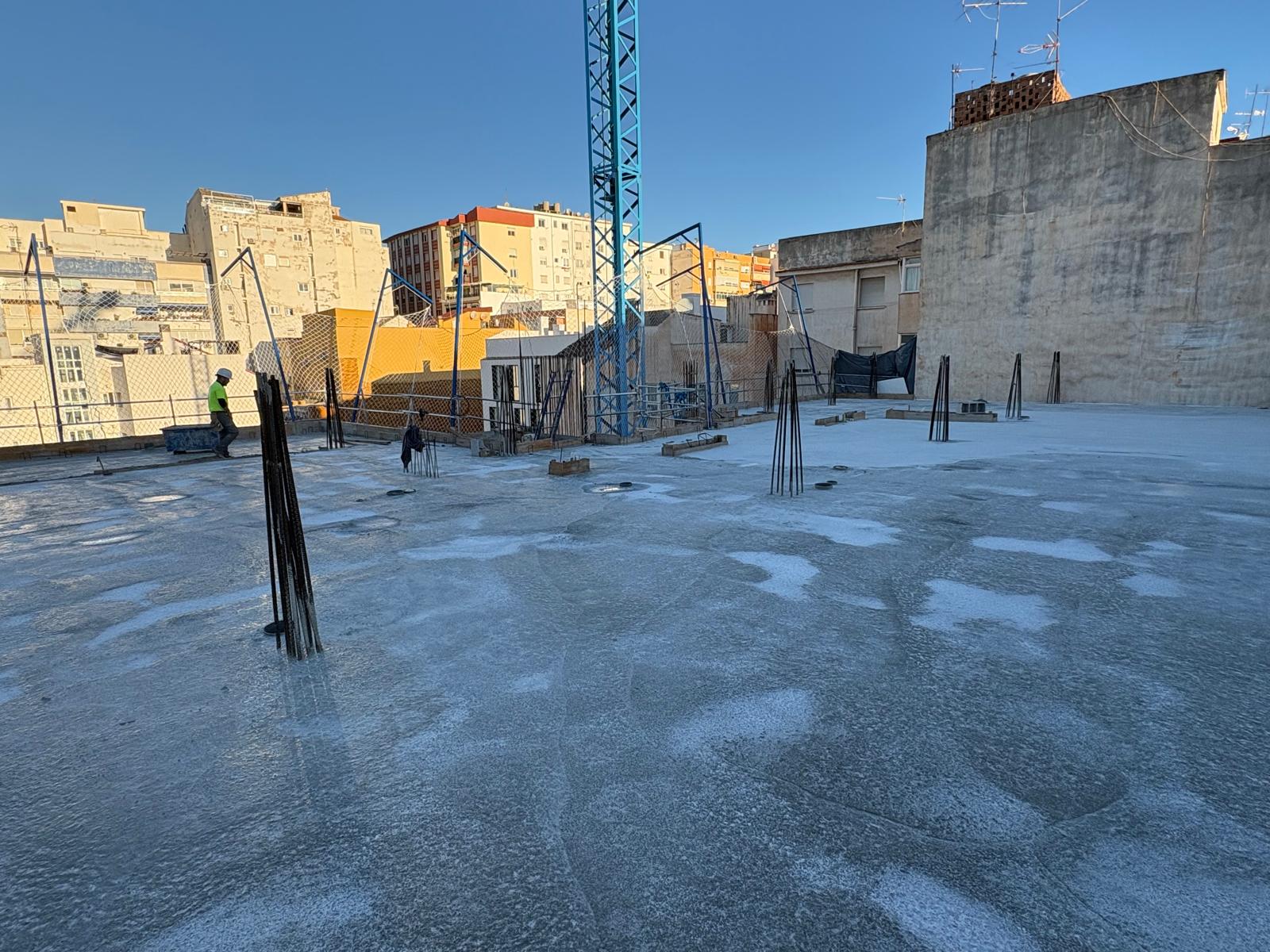

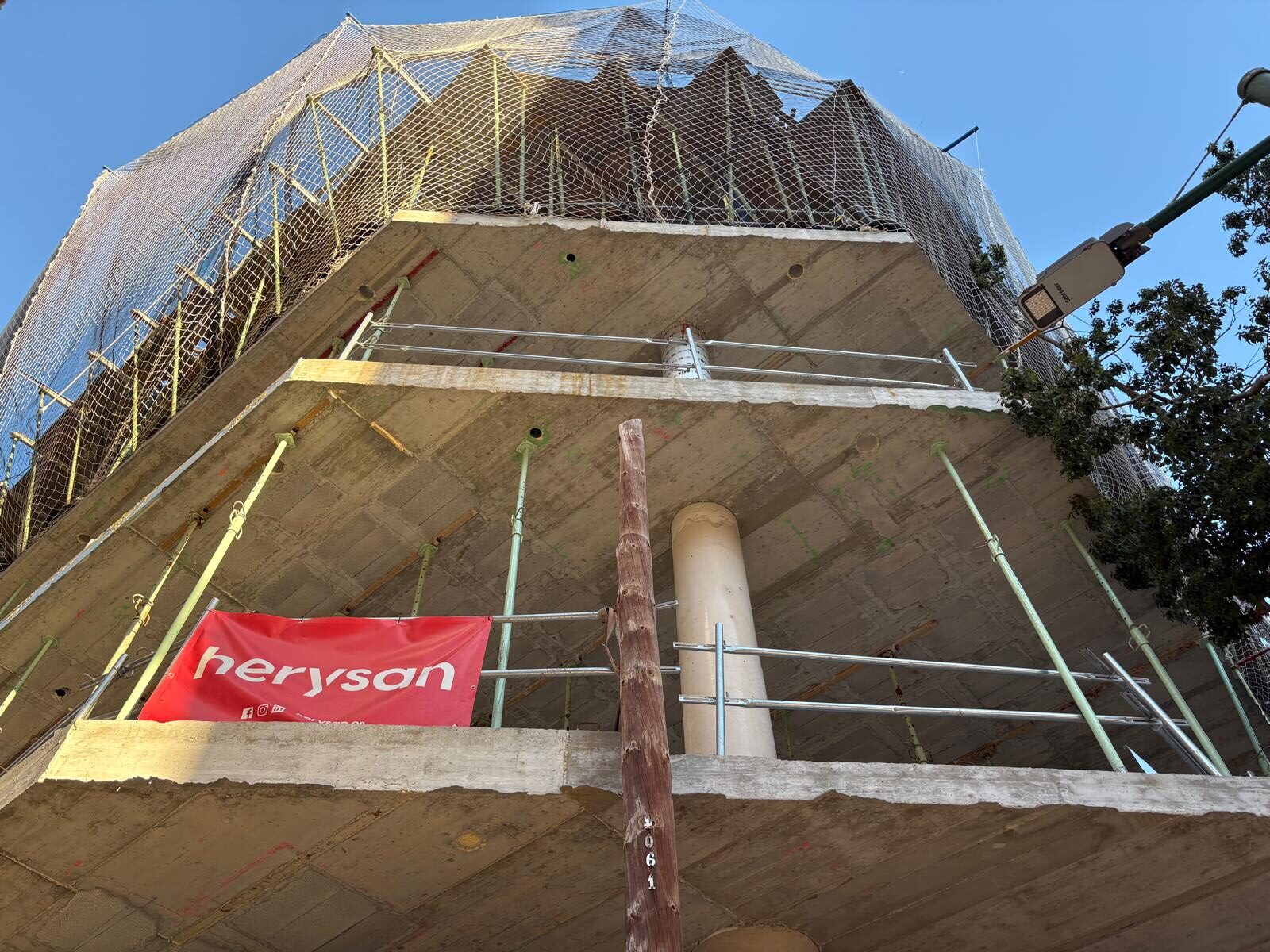

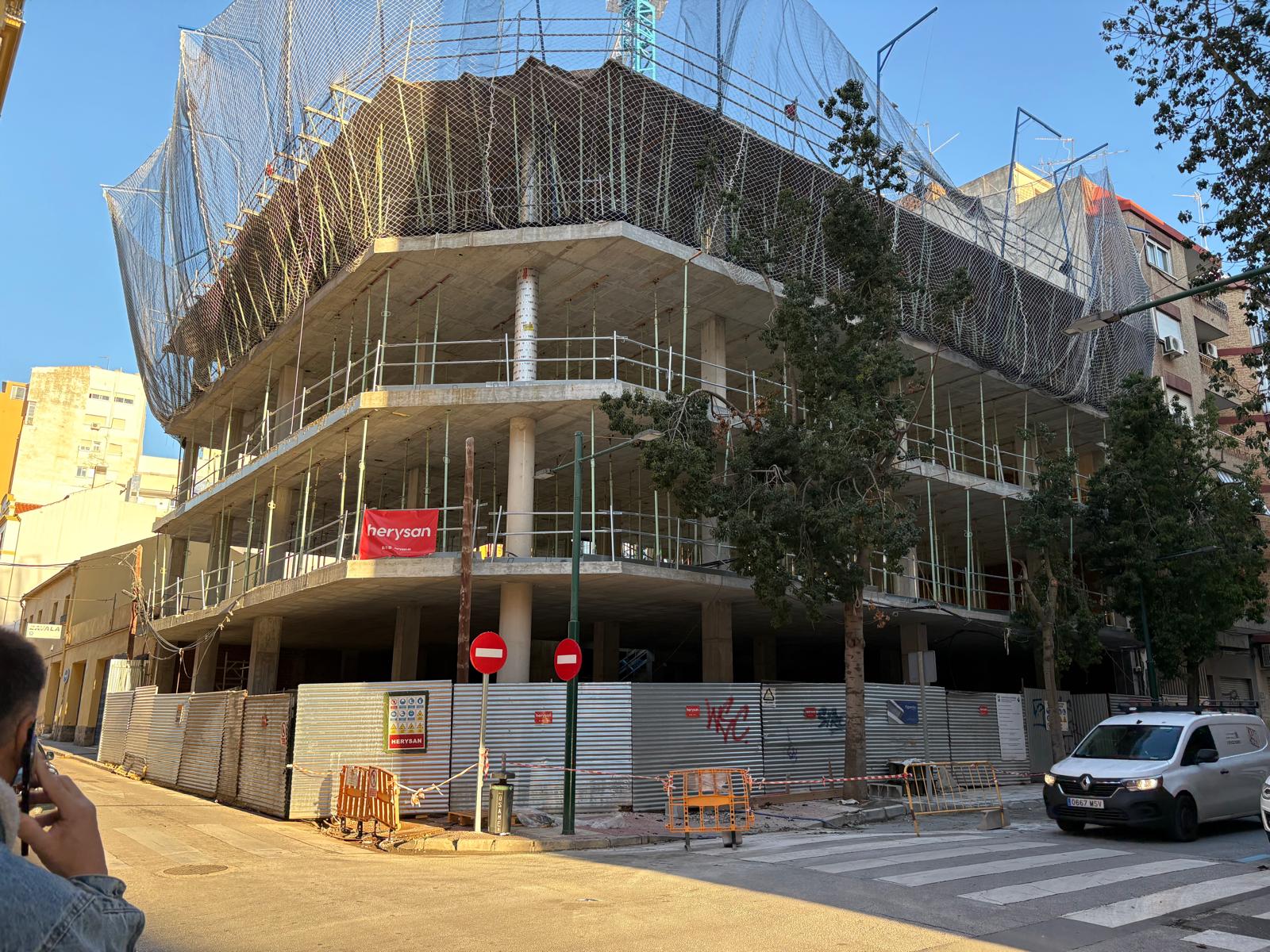

26 de Marzo 2025

Seguimos avanzando en obra! 🚧💪

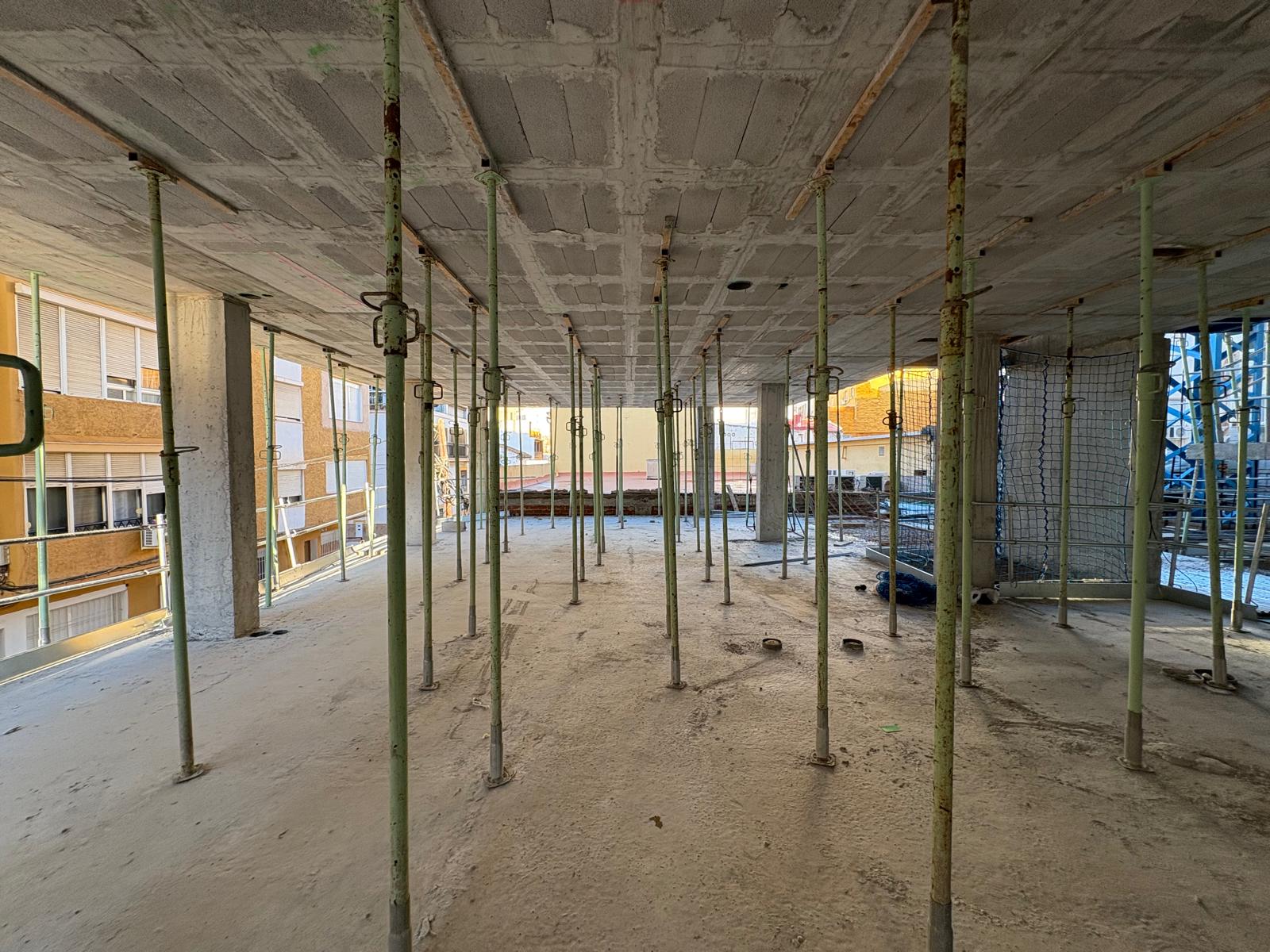

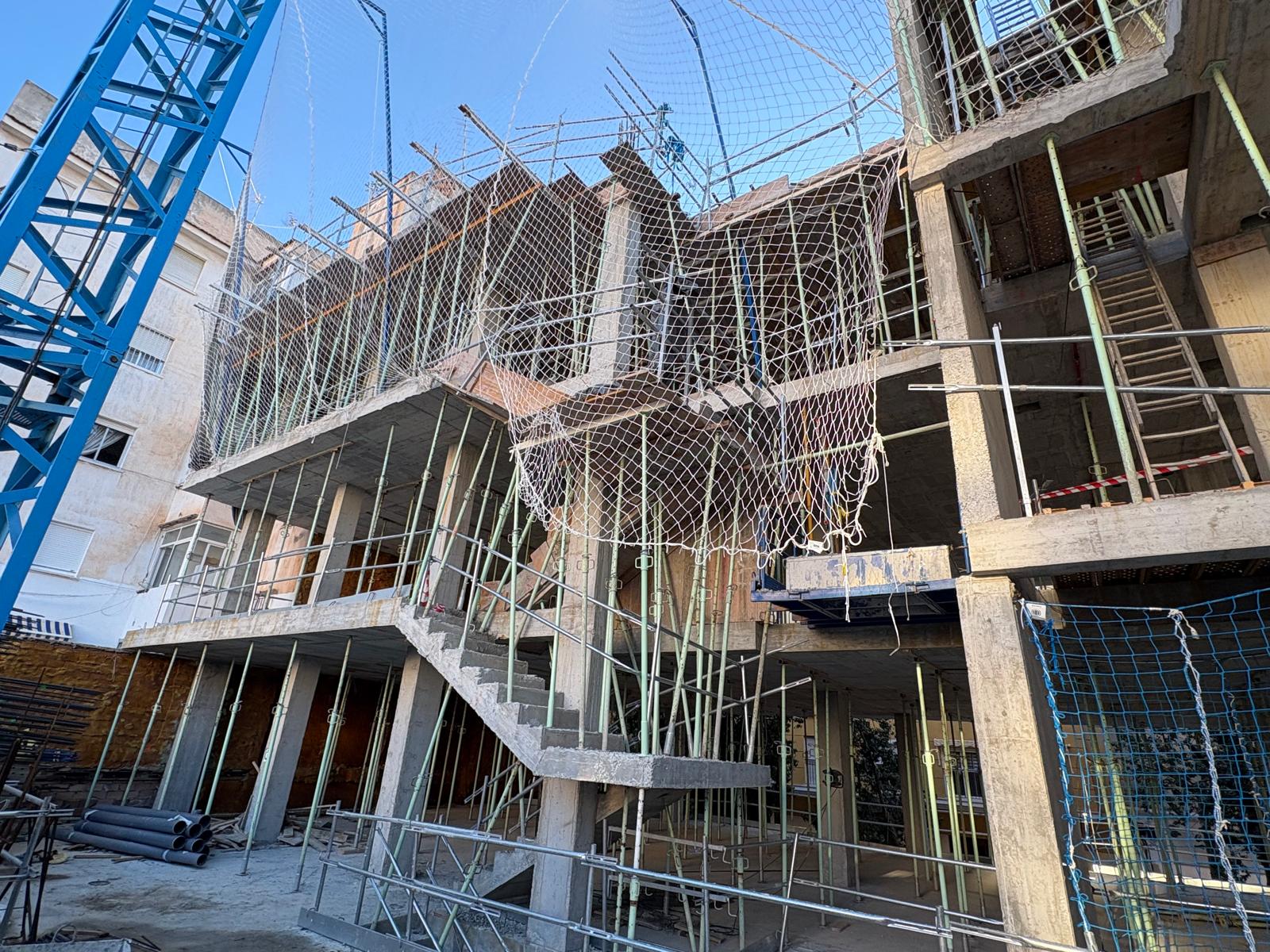

Ayer completamos con éxito el hormigonado del forjado de la planta cuarta, quedando pendiente el de la quinta y el solárium.

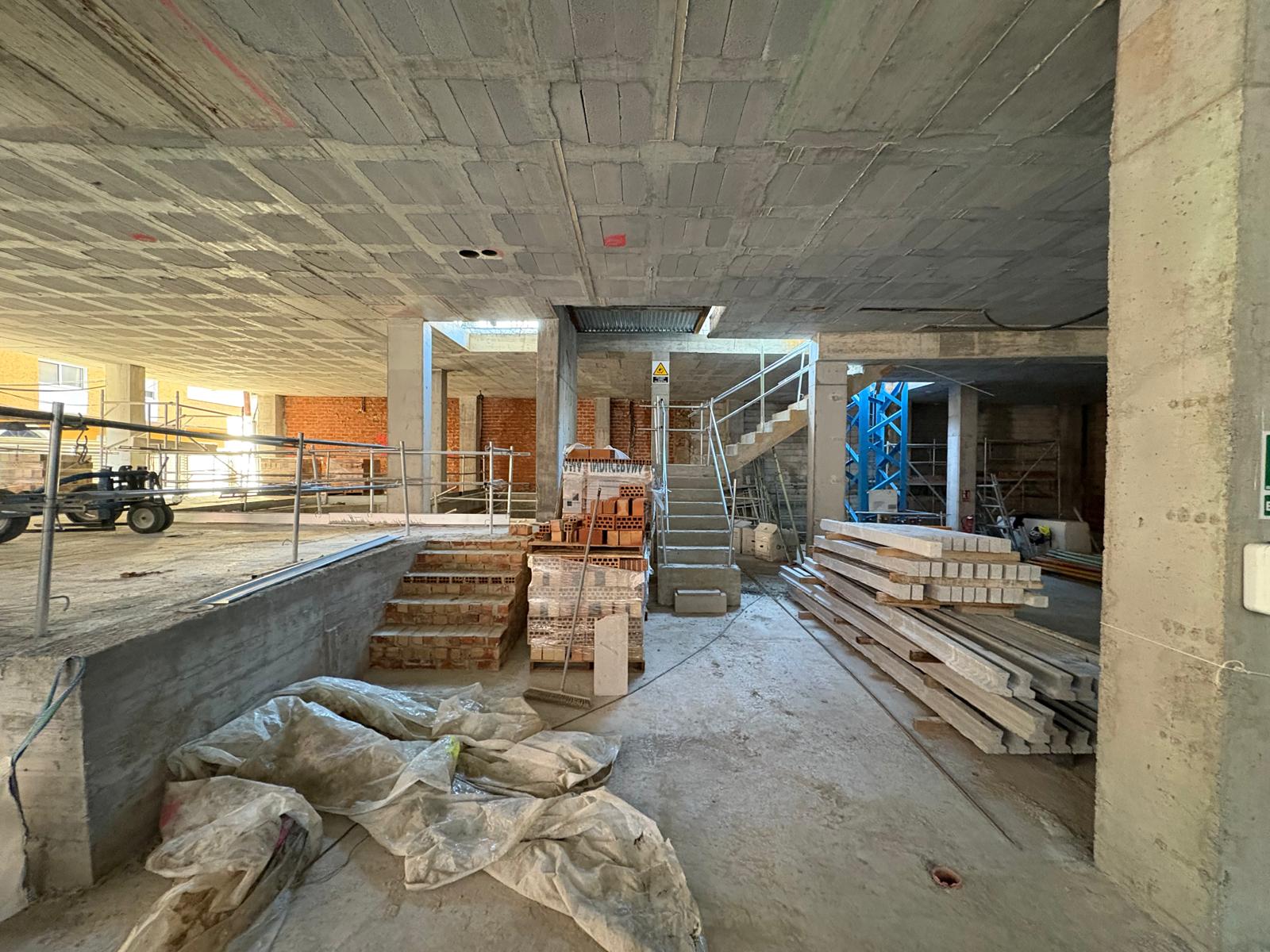

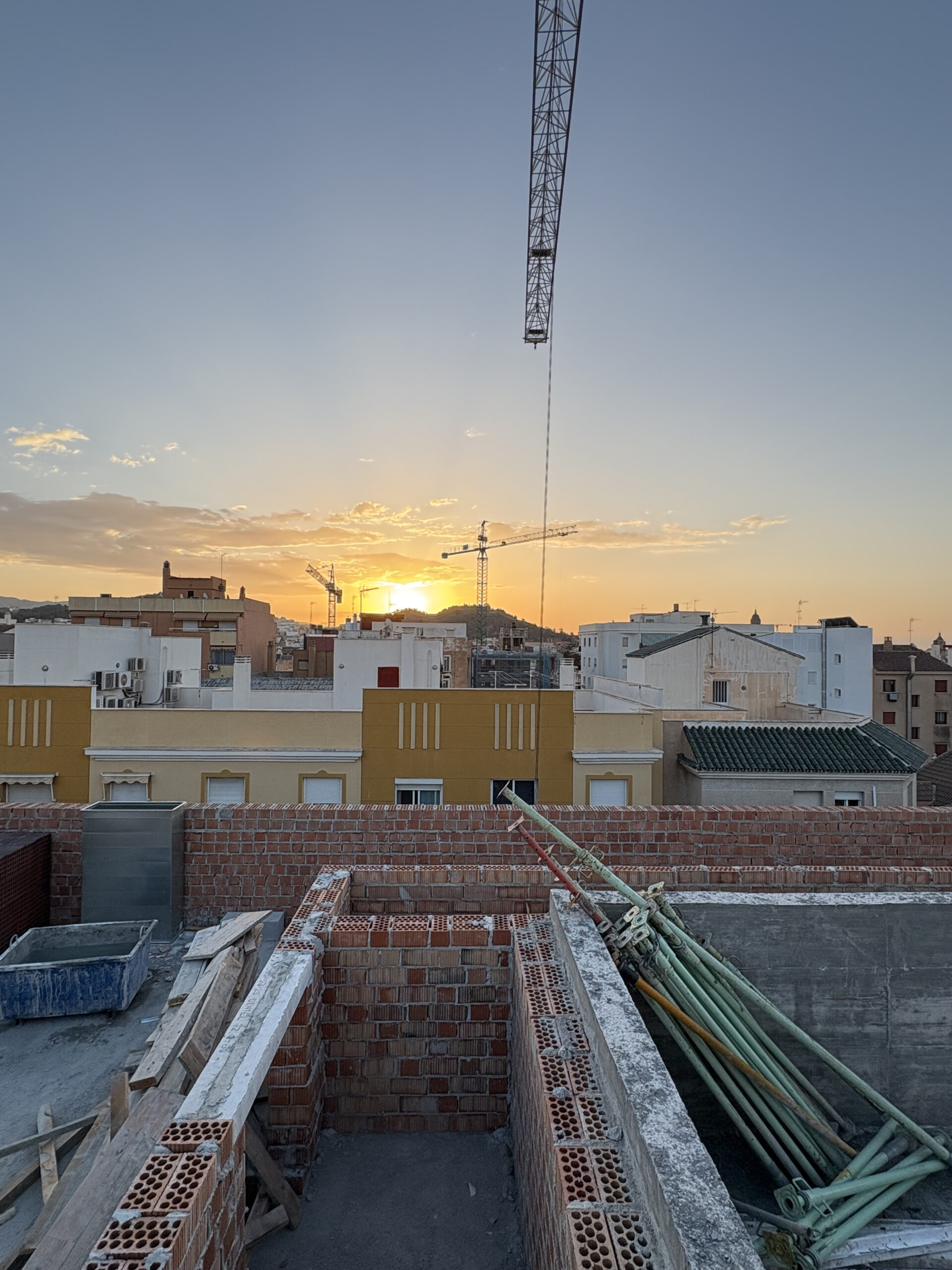

Hoy damos paso al replanteo de pilares, mientras que, en paralelo, arrancan los trabajos de albañilería en planta baja y el trazado de las instalaciones de saneamiento.

Cada día más cerca del objetivo. ¡Seguimos construyendo! 🔨🏗️

5 de Febrero 2025

Os dejamos de nuevo muestra de los avances de las últimas semanas, esta semana estamos concluyendo el forjado de planta segunda. Seguimos avanzando, y vamos tomando altura!

17 de Diciembre 2024

Tras unos meses ocupados con la ejecución de sótano, contención de tierras, y vaciado de la parcela, nos encontramos hormigonando el forjado de planta baja, alcanzando nuestro objetivo de acabar 2024 a nivel de calle.
Este forjado es el de mayor complejidad, por incluir parte en rampa, rebaje para el centro de transformación, y ejecución a dos niveles.

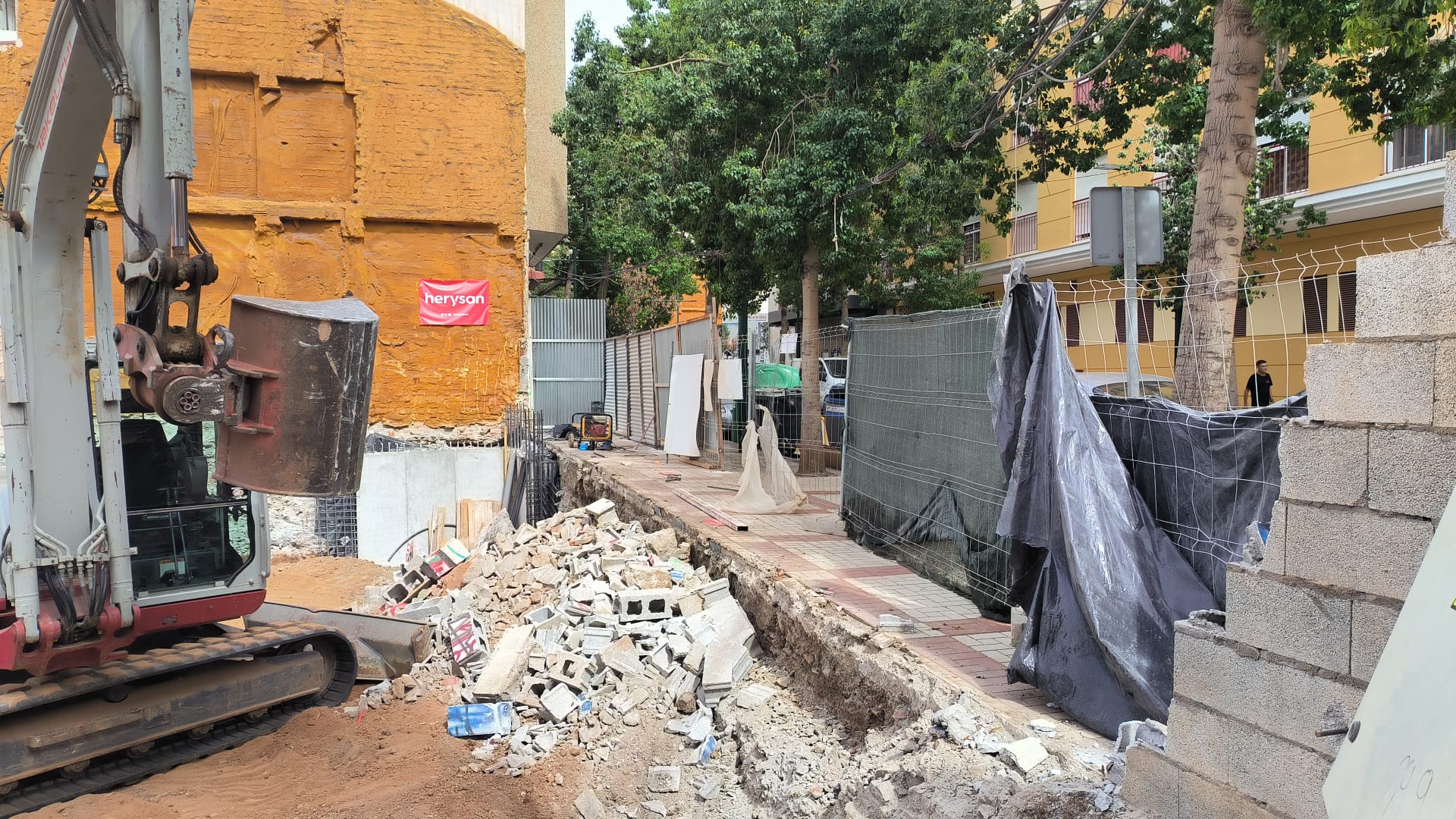

Tuvimos días difíciles con las inundaciones sucedidas en Málaga, que hundieron parcialmente la acera de calle San Quintin, que nos encontramos reparando.
En los próximos meses (hasta abril) se elevará la estructura completa, y en paralelo se iniciarán trabajos de albañilería.

29 Septiembre 2024

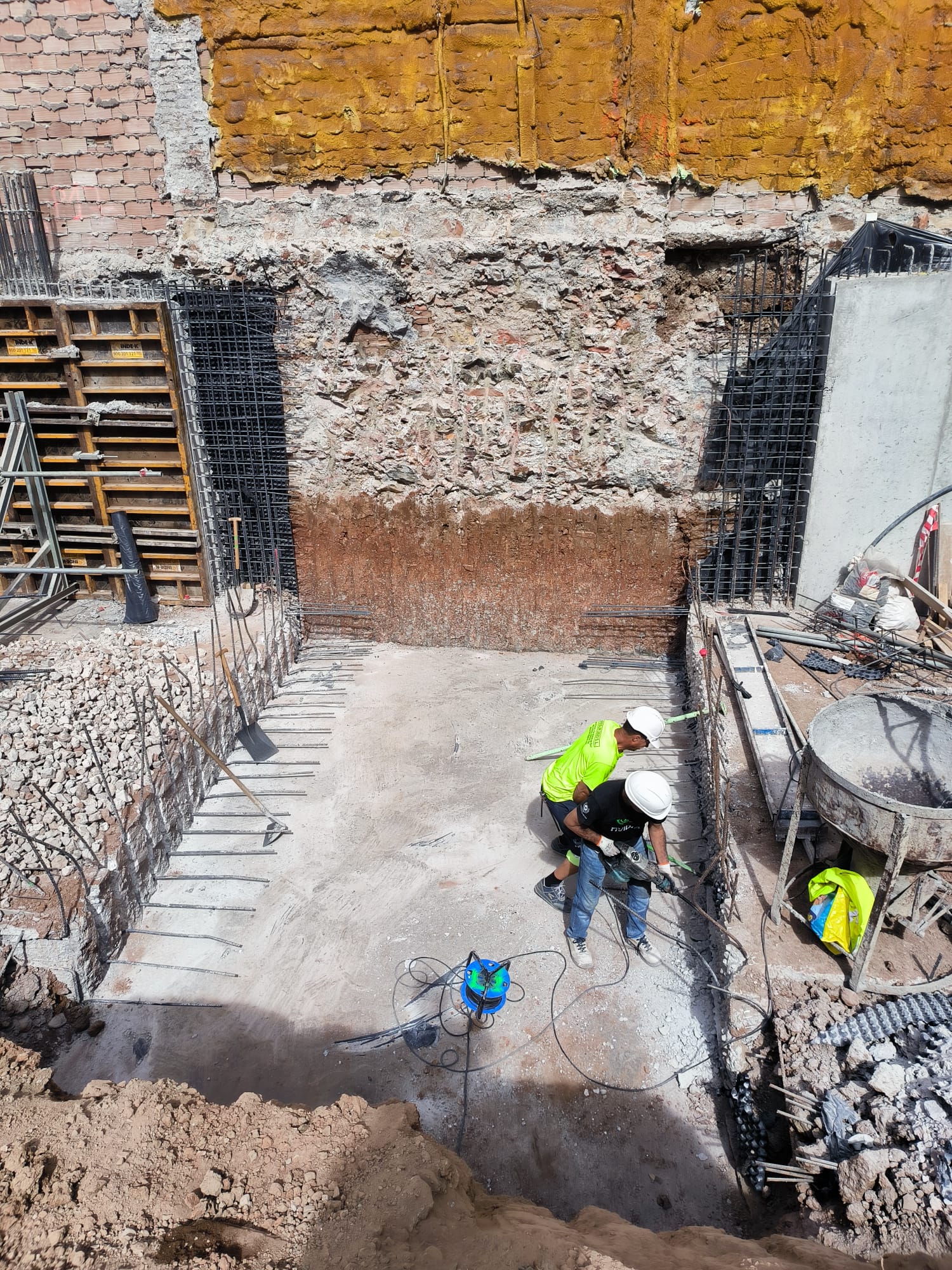

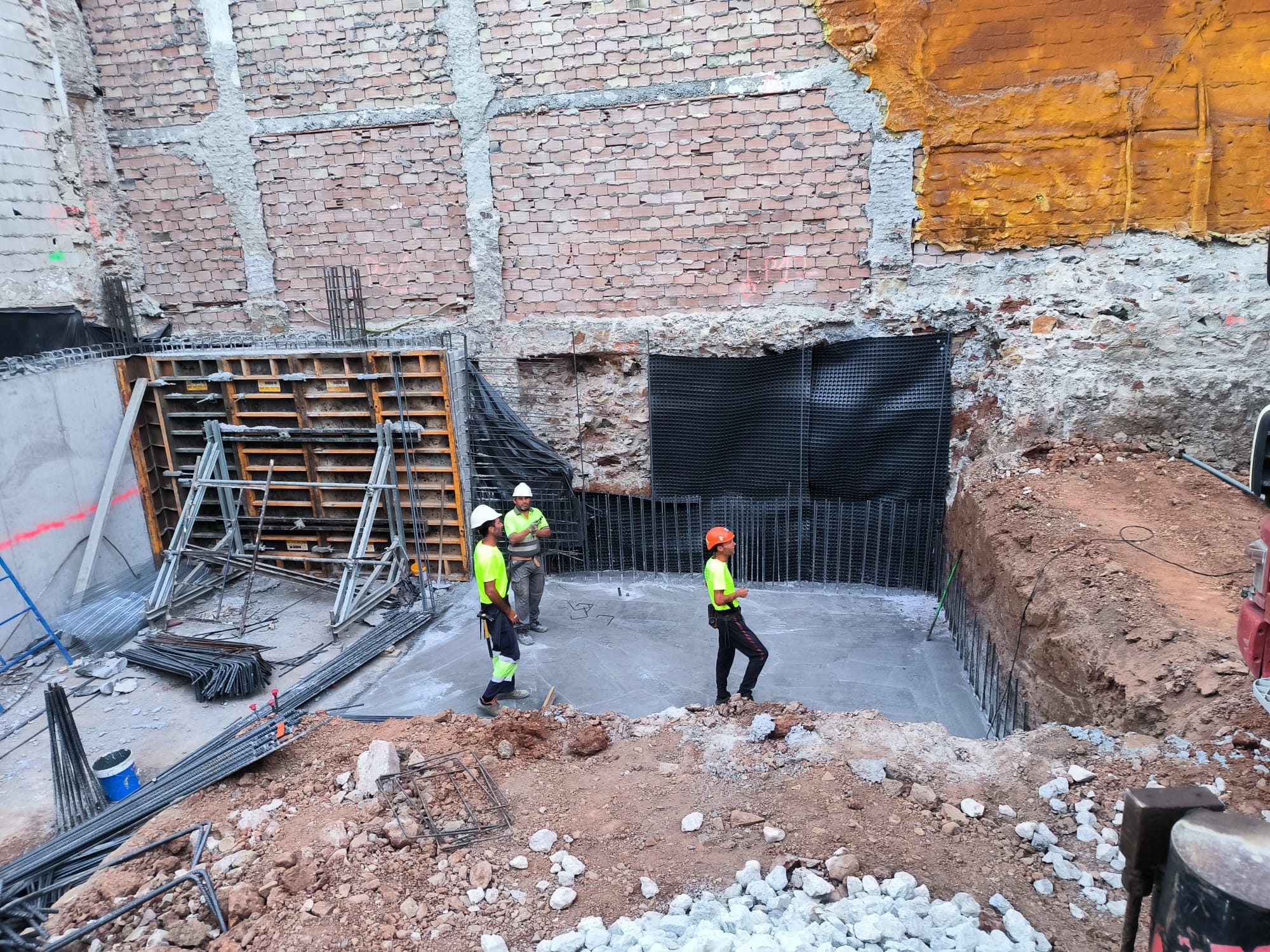

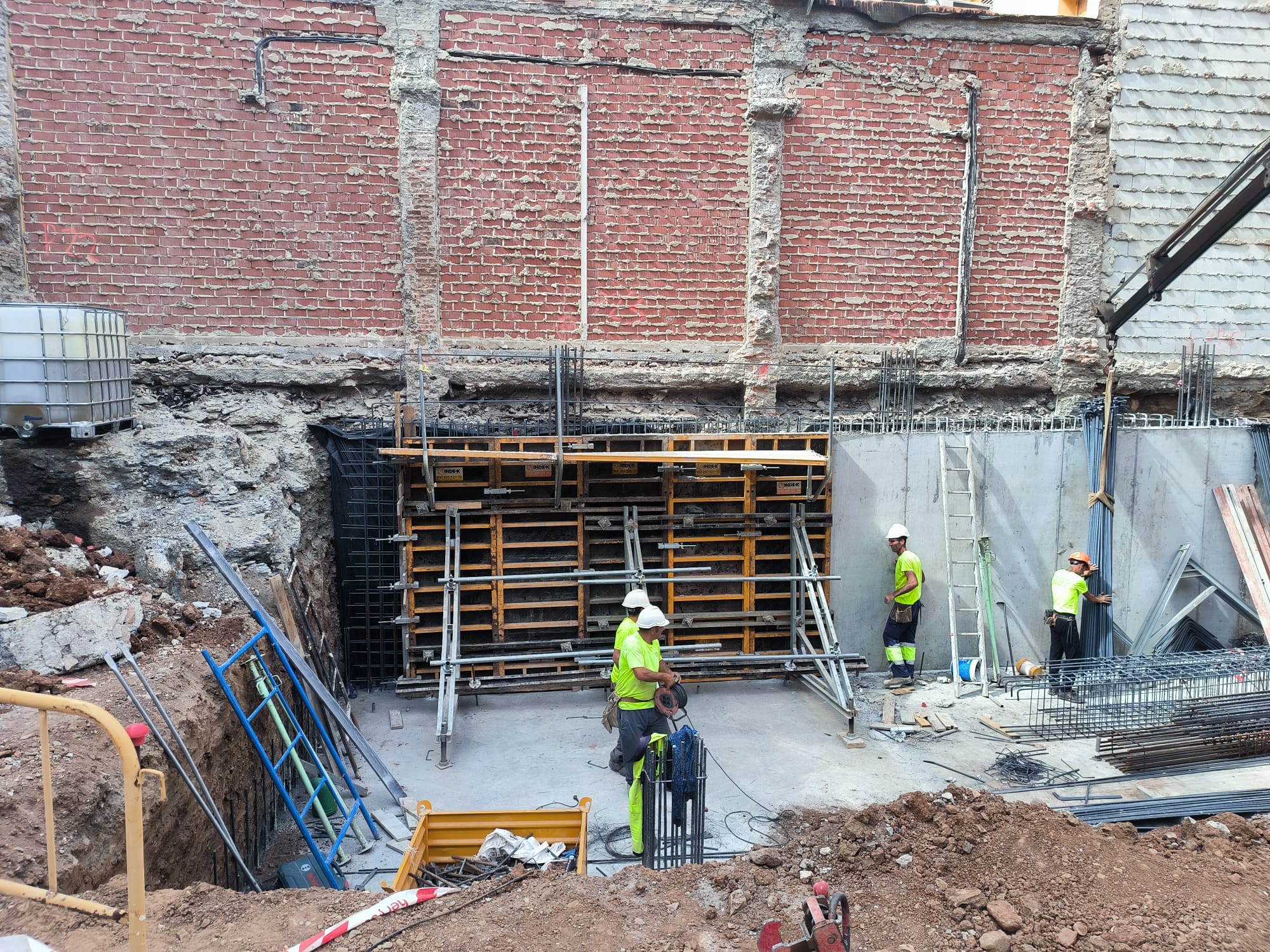

Tras el inicio de obra en verano, y los correspondientes trabajos previos de desbroce, limpieza, y trabajos administrativos,  nos encontramos actualmente completando la fase de cimentación y muros de sótano de la planta de garaje.
Dichos trabajos han tenido que ser completados de forma cuidadosa para evitar afecciones a la cimentación de edificaciones vecinas.
Se ha colocado el vallado perimetral de parcela, y en los próximos días se colocará también la torre-grúa.
